1F大廳火警感知器安裝

1F車道牆面泥作打底

2F外牆鐵件鎖固

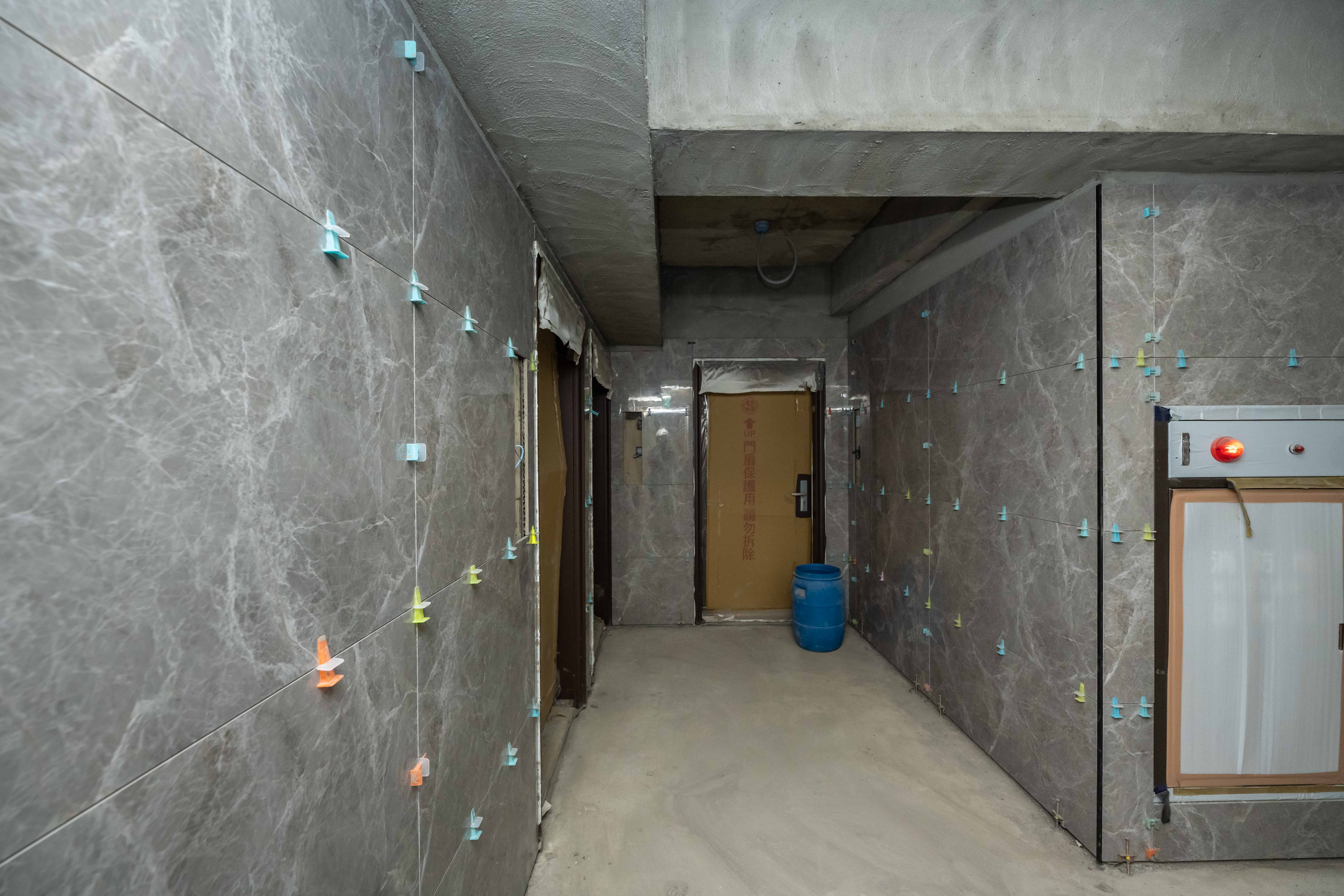

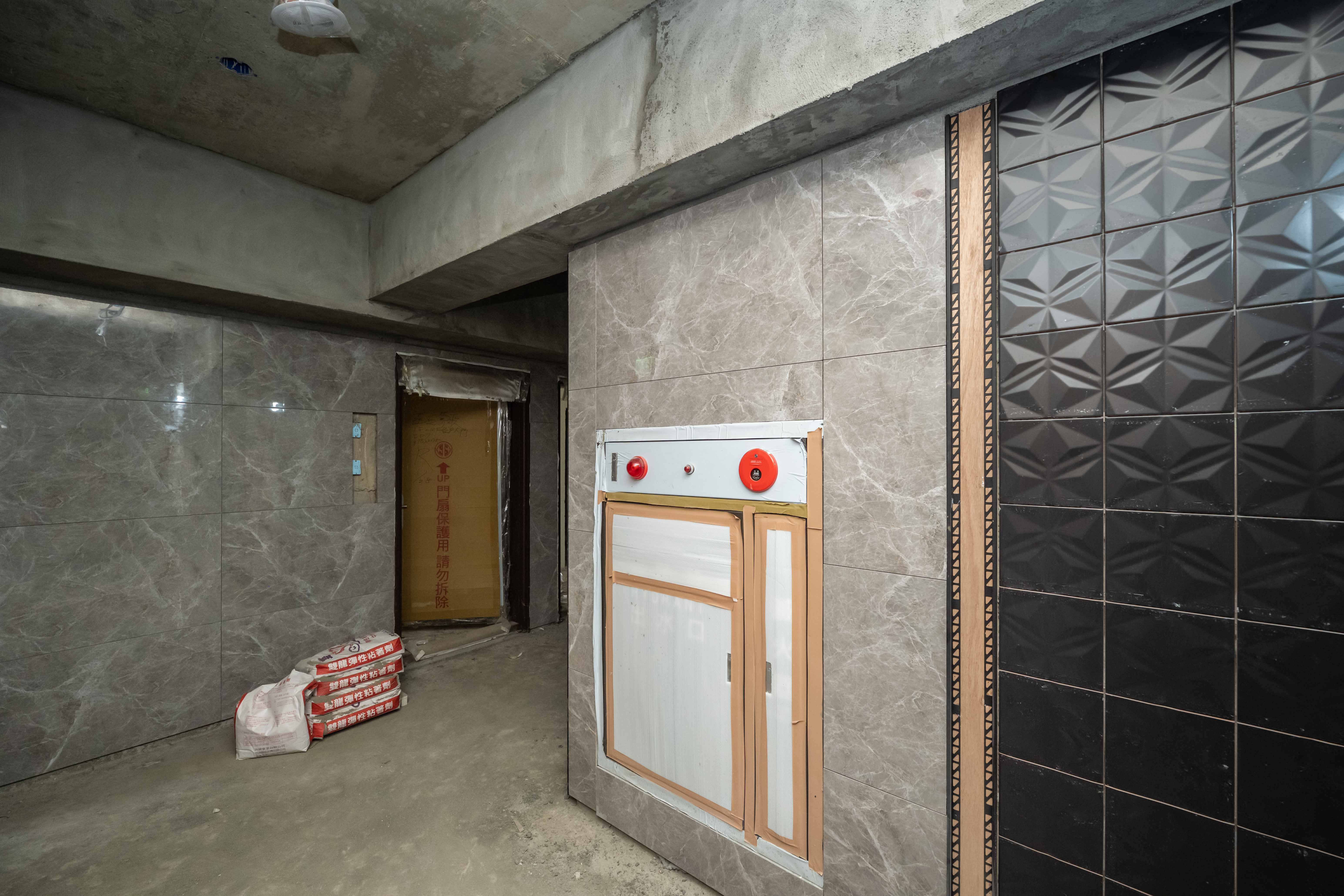

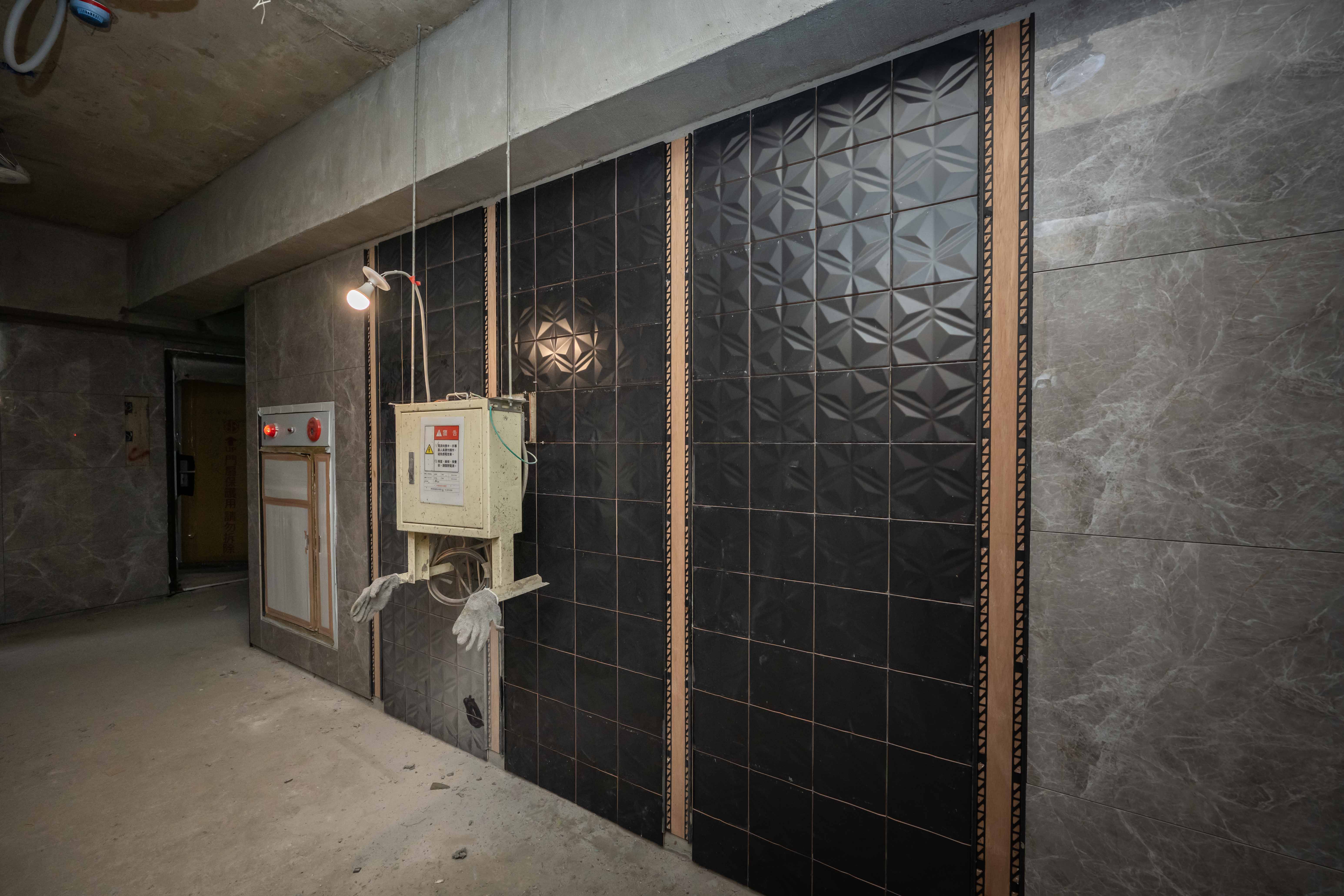

2F室內廊道牆面貼磚

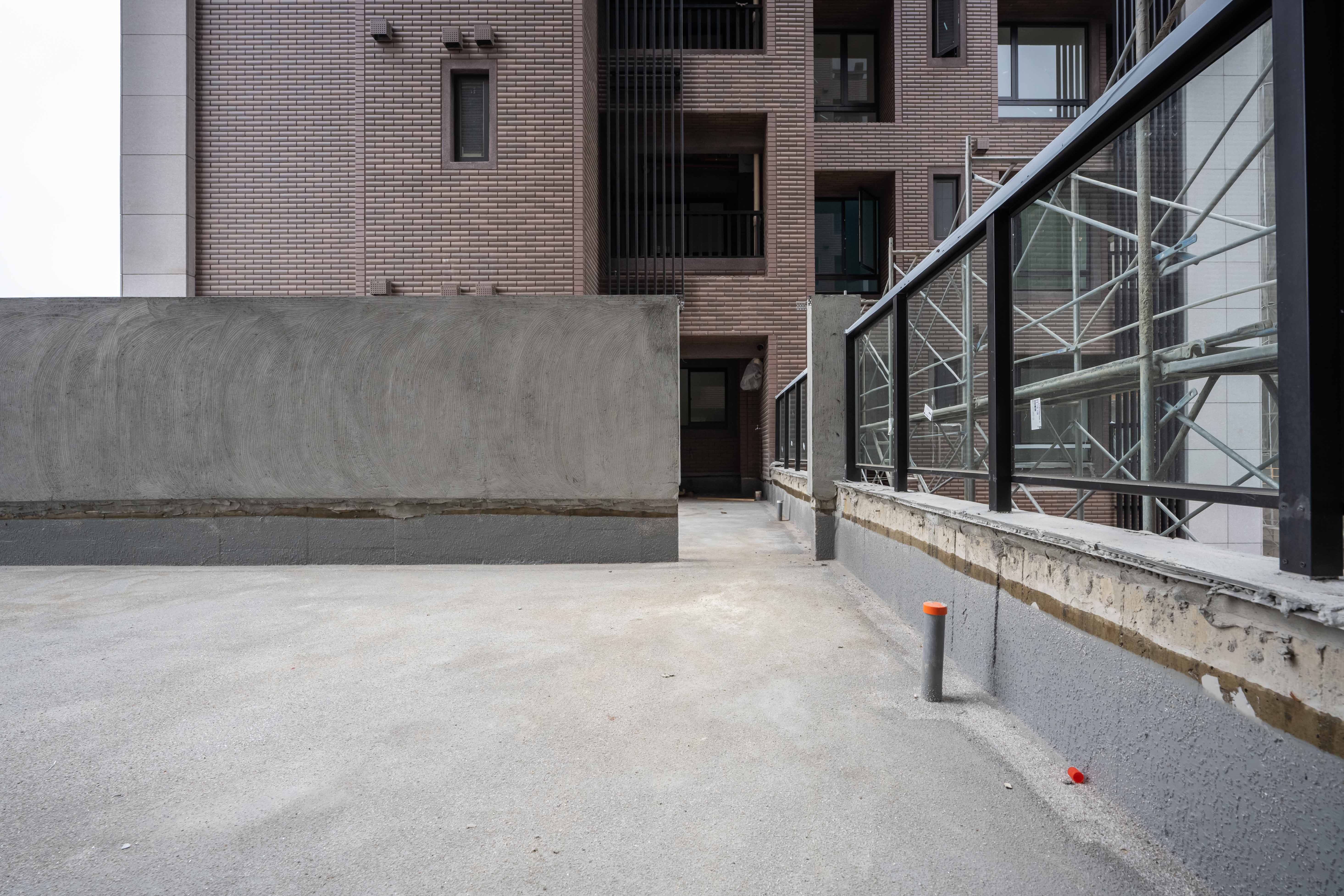

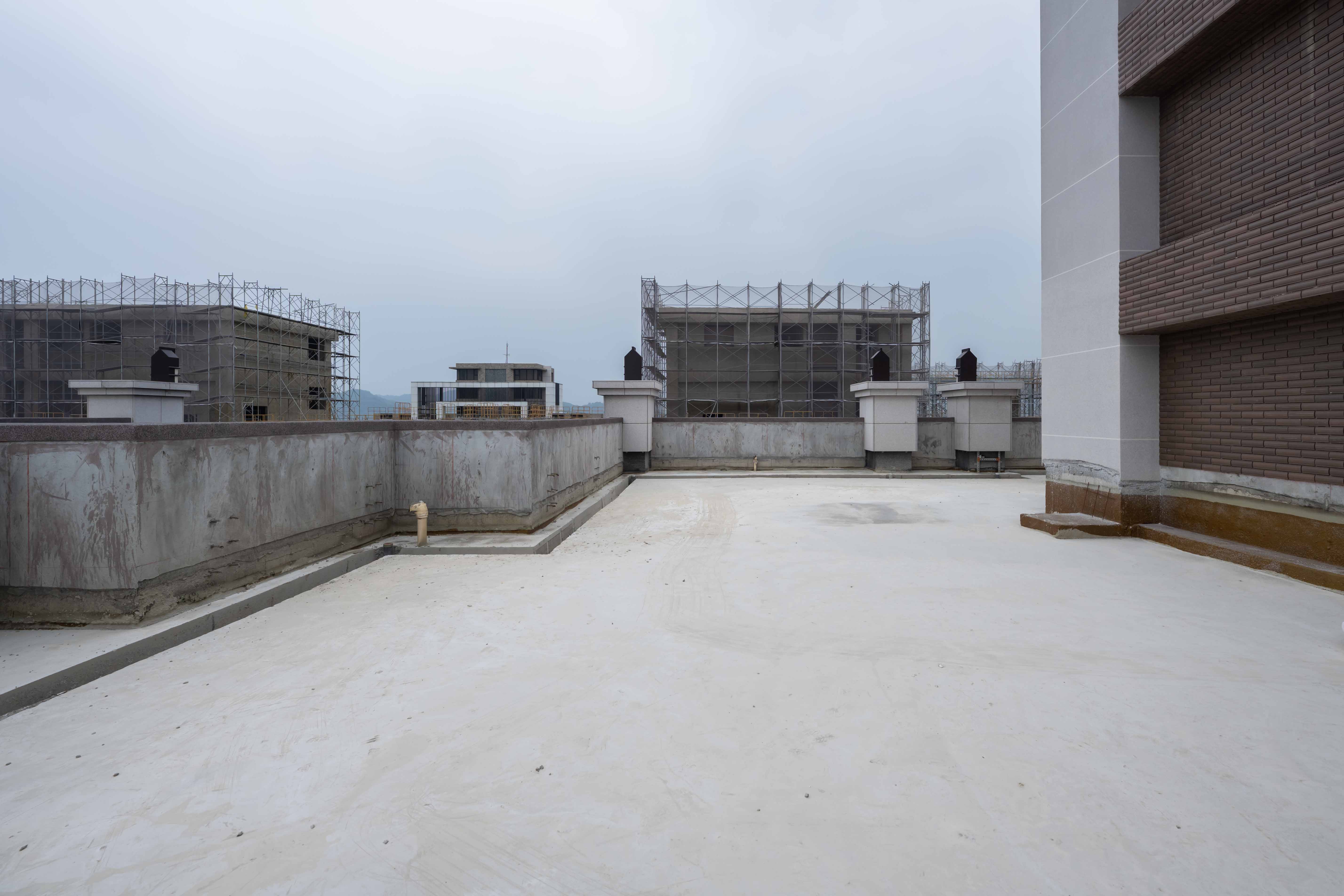

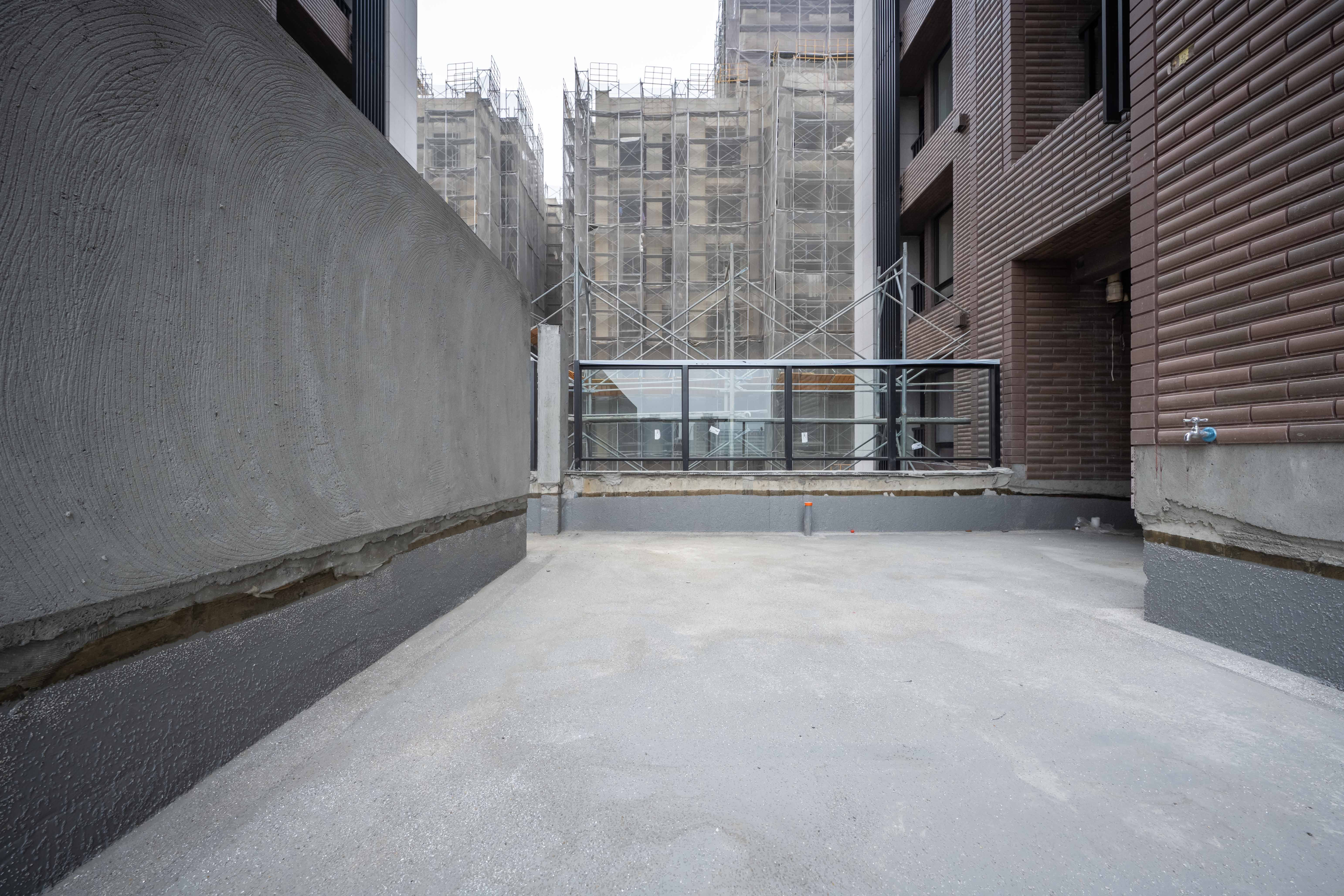

4F露台防水施作+鐵件裝設

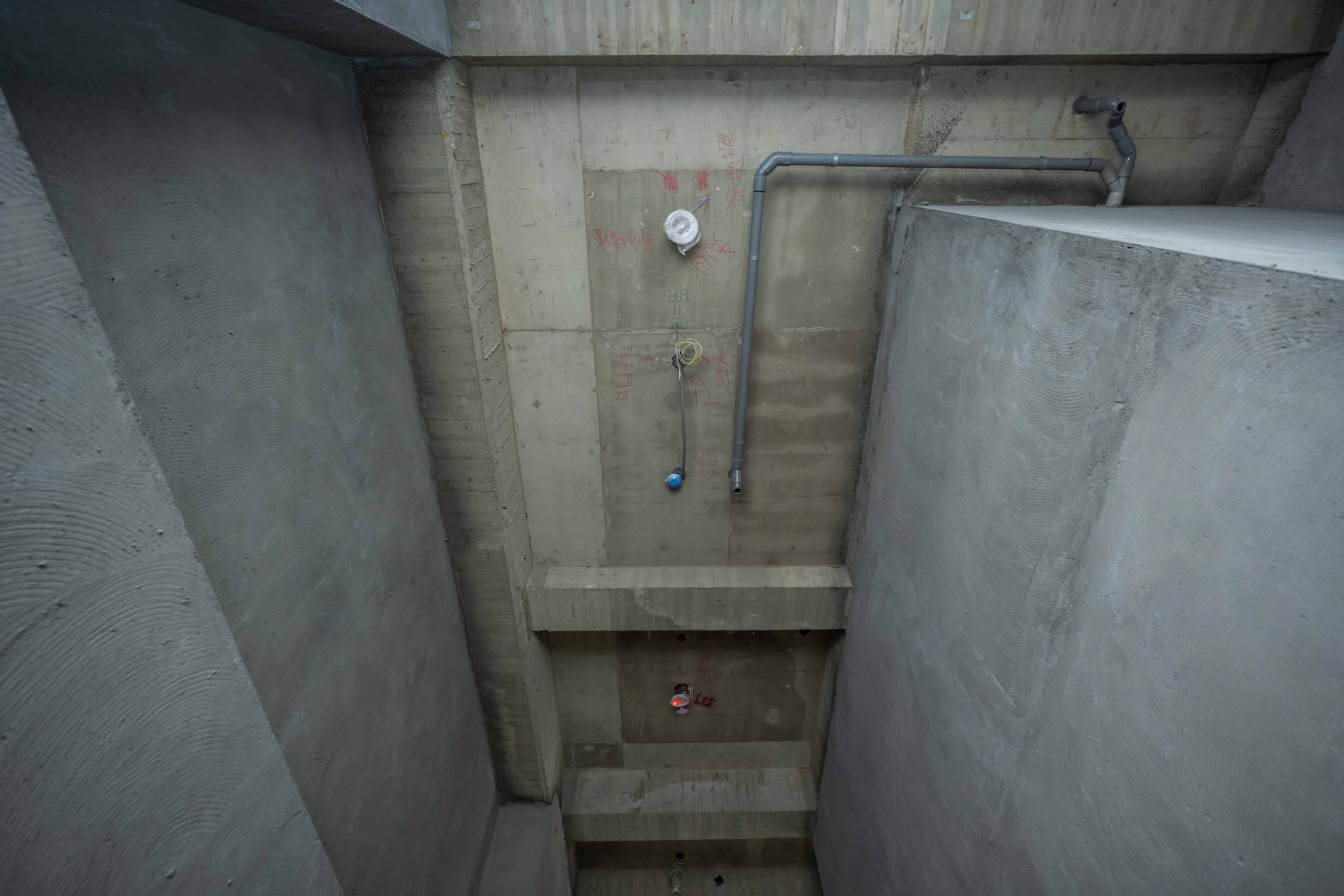

5F冷媒預留套管盲蓋裝設

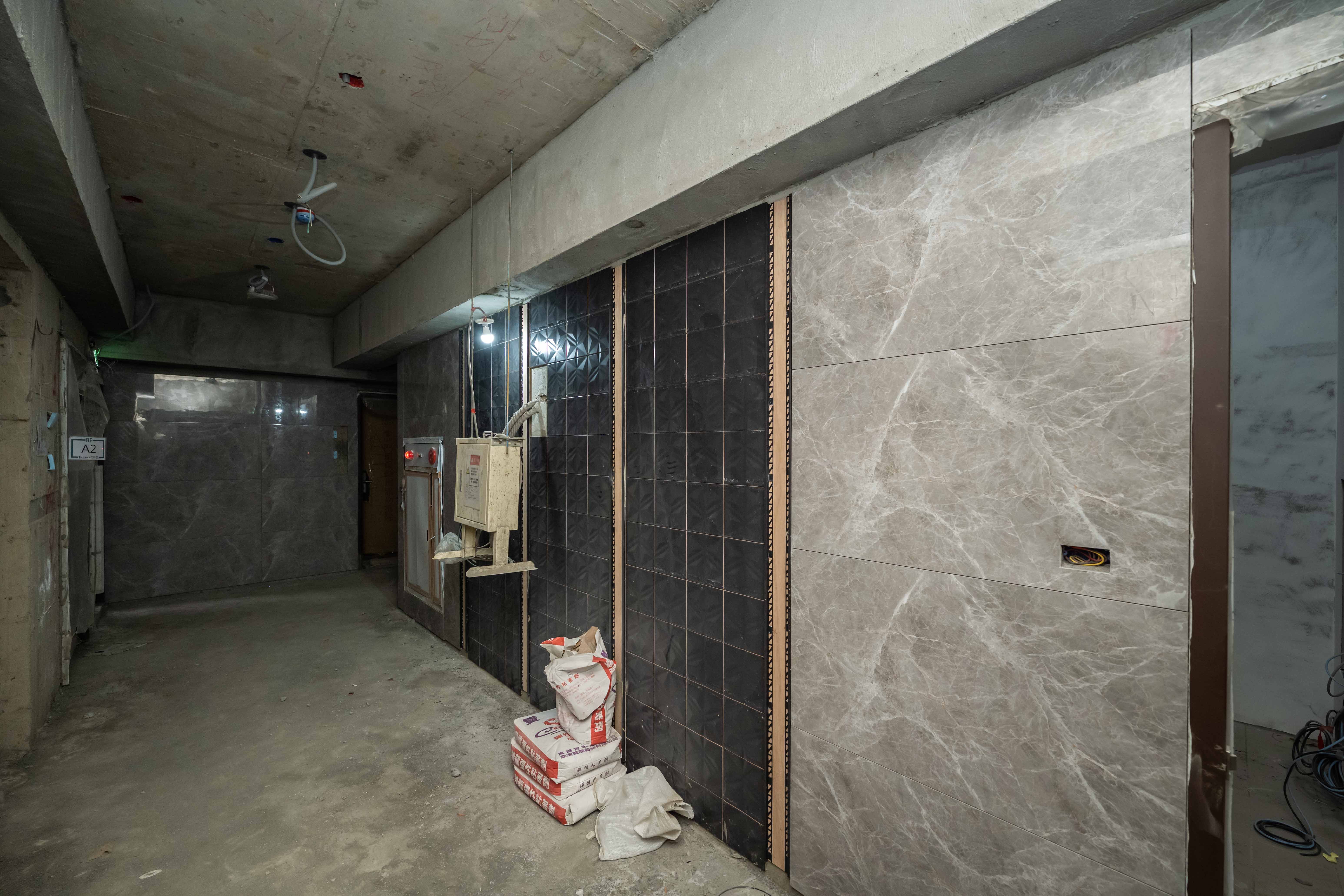

5F室內廊道牆面貼磚

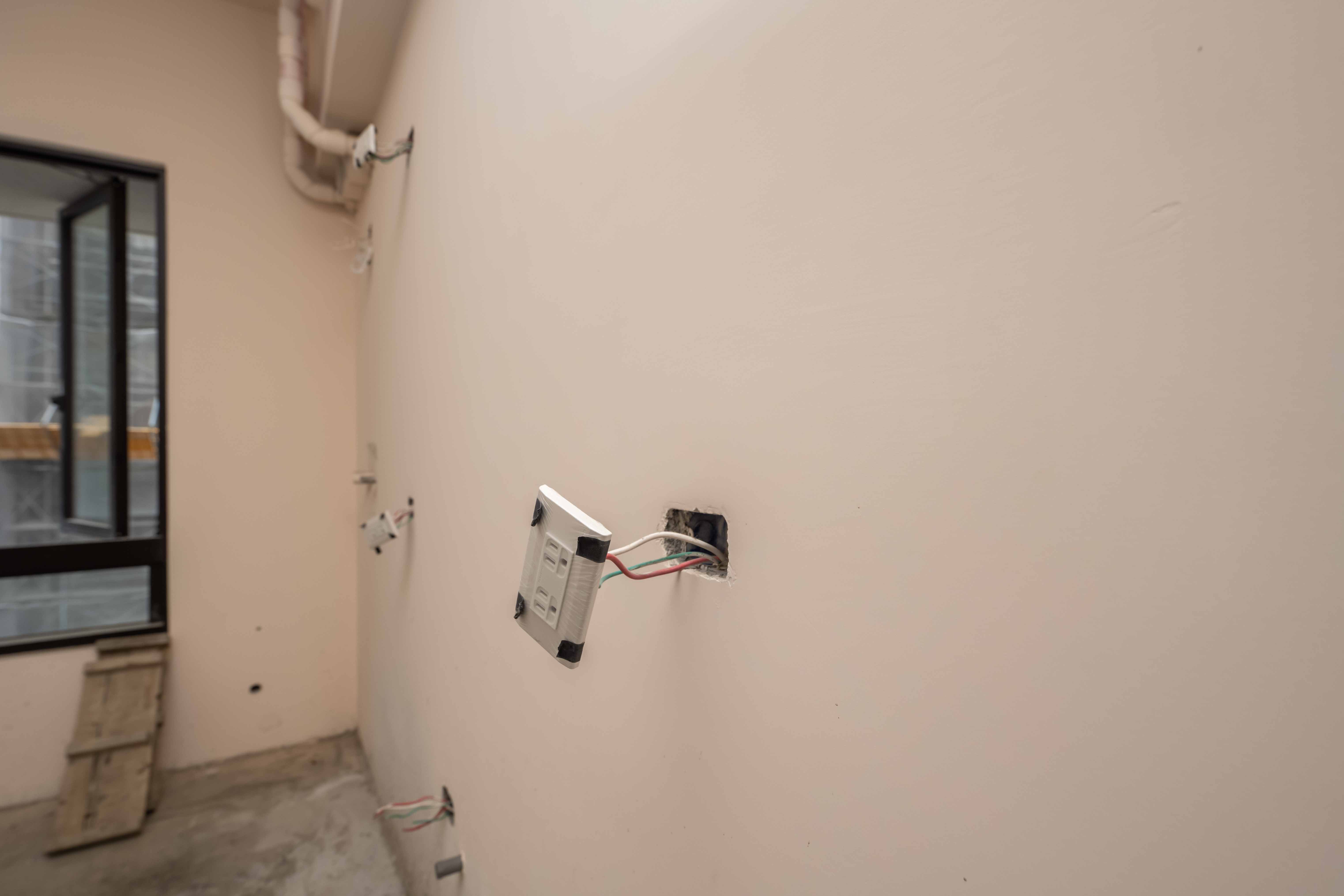

5F器具安裝

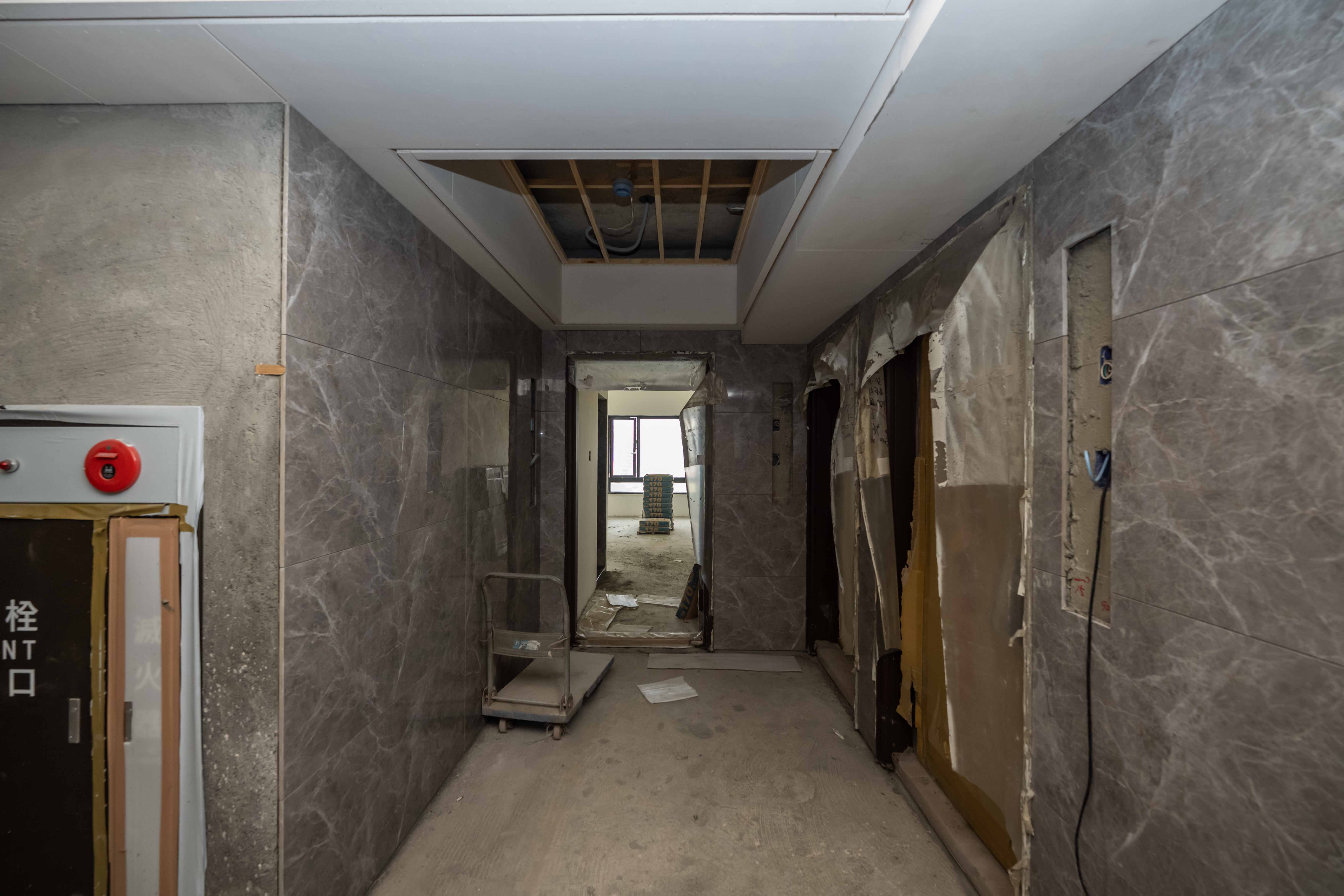

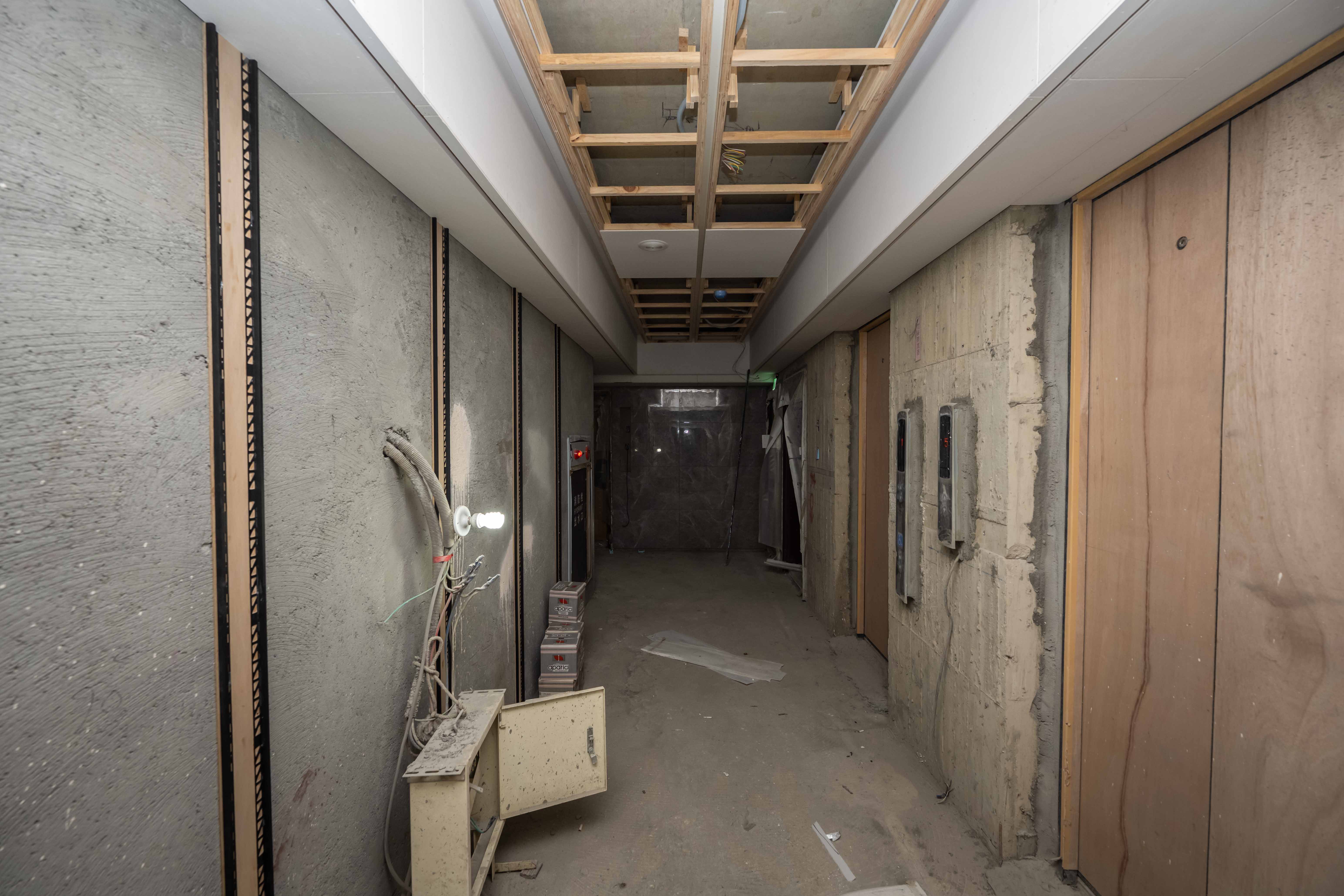

6F木作天花板+室內廊道牆面貼磚

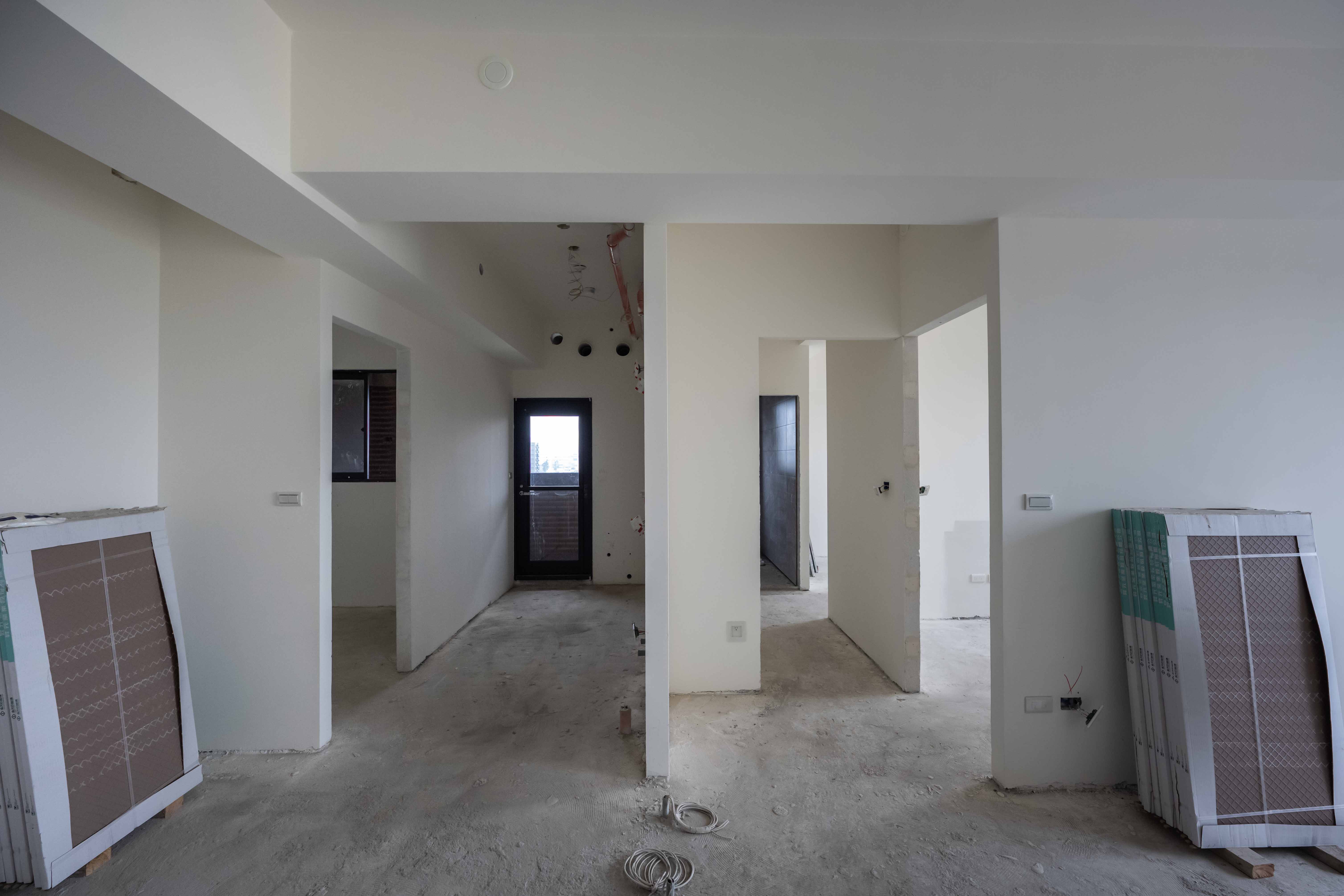

6F冷媒預留套管盲蓋裝設+環境整理整頓

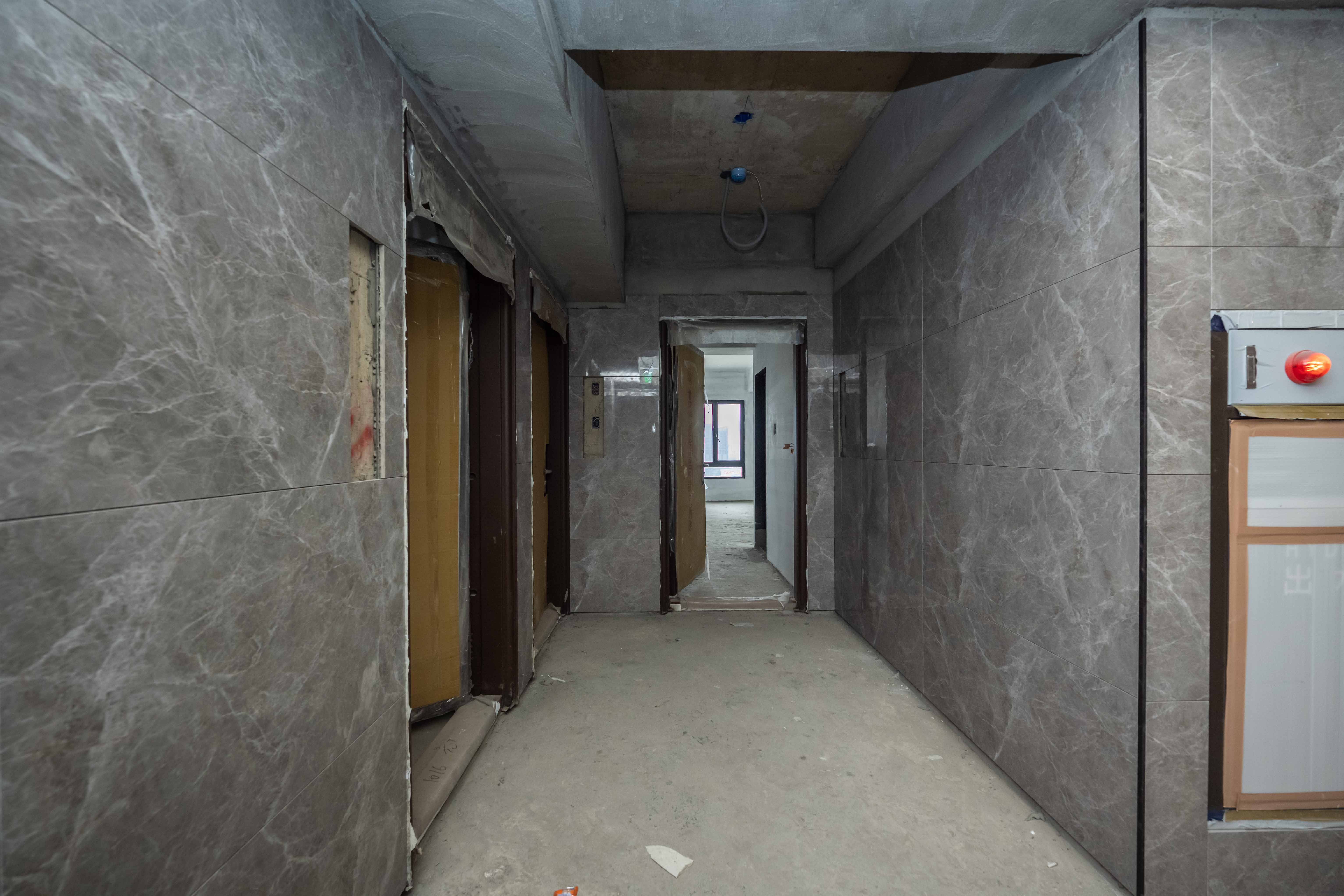

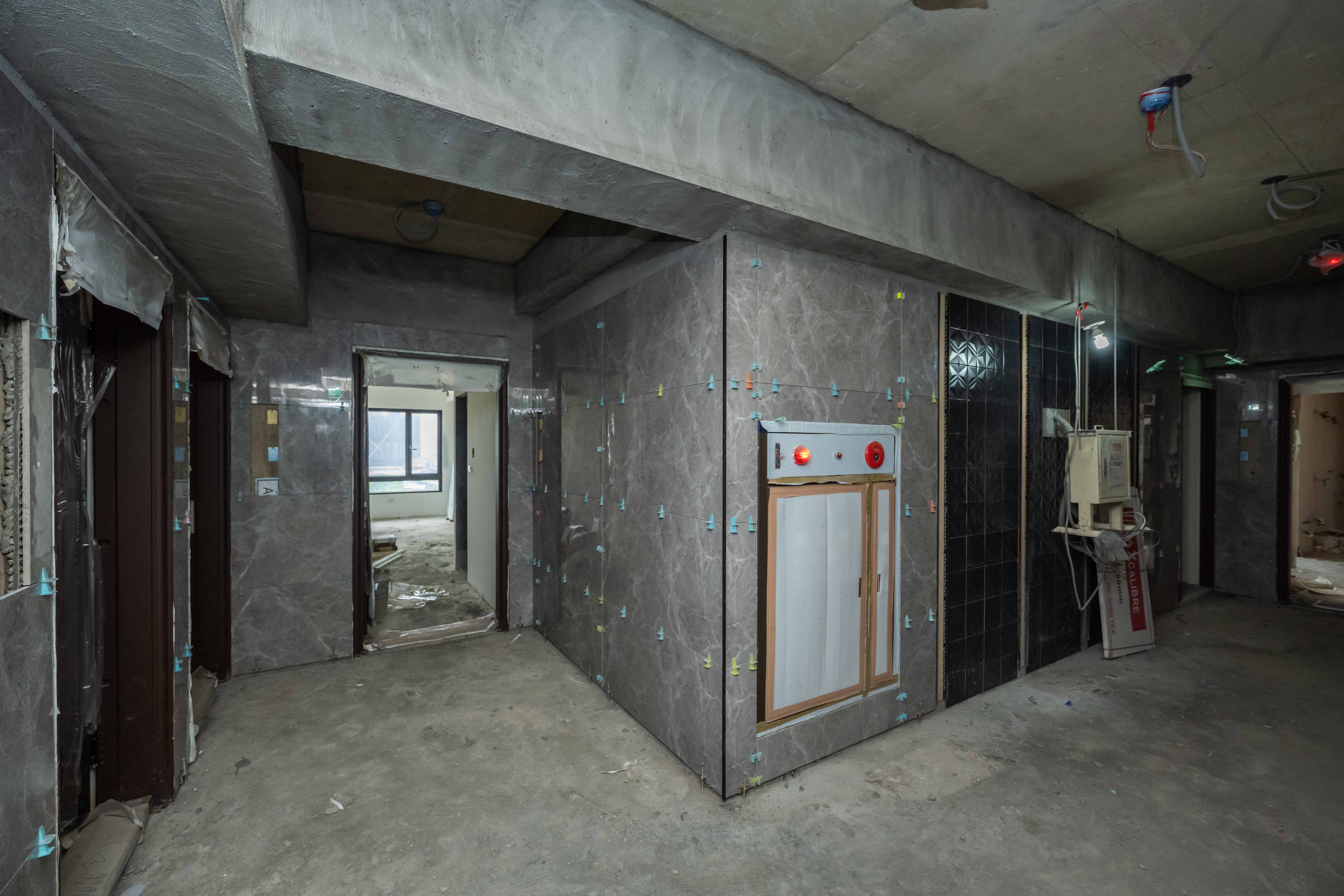

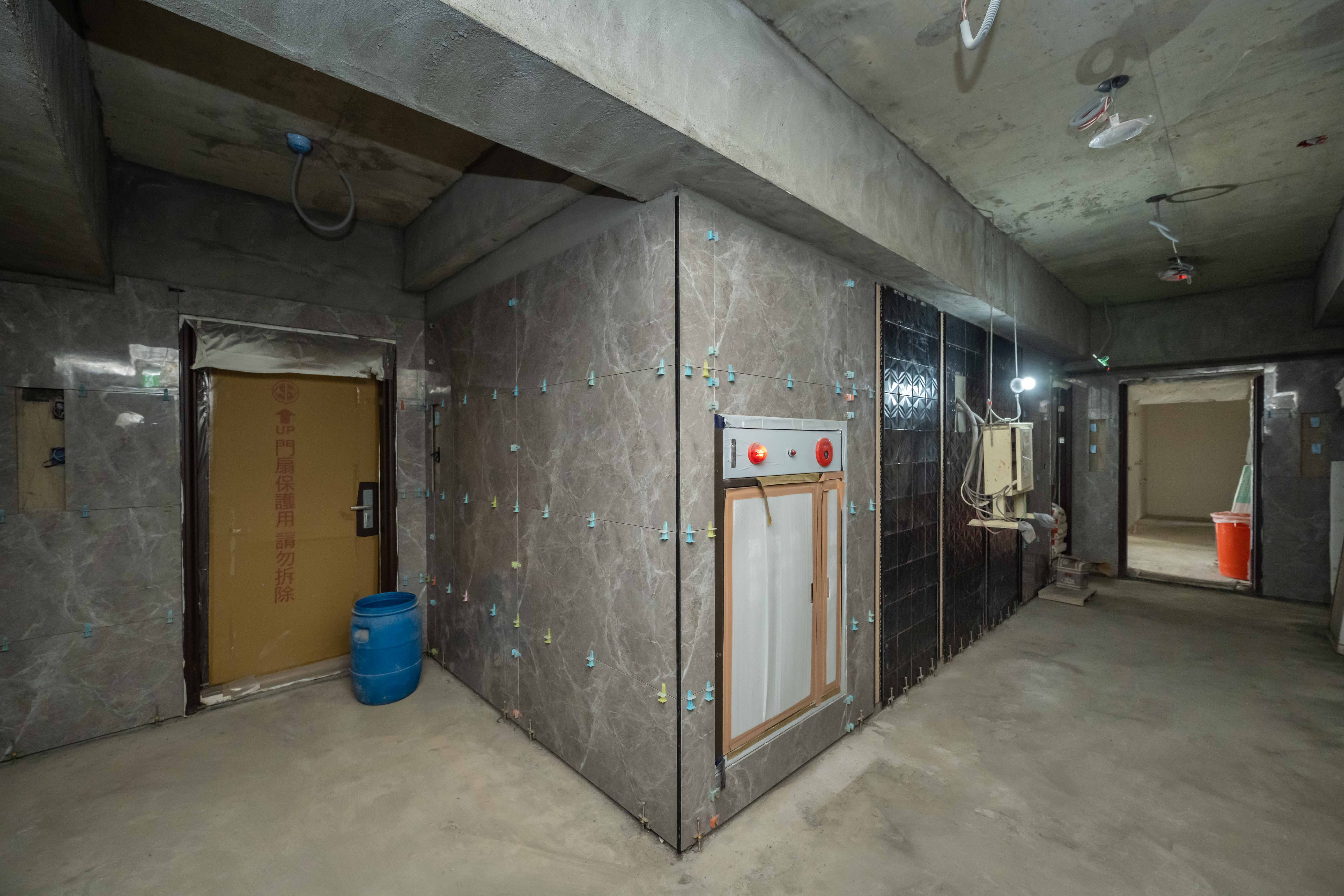

6F室內廊道牆面貼磚

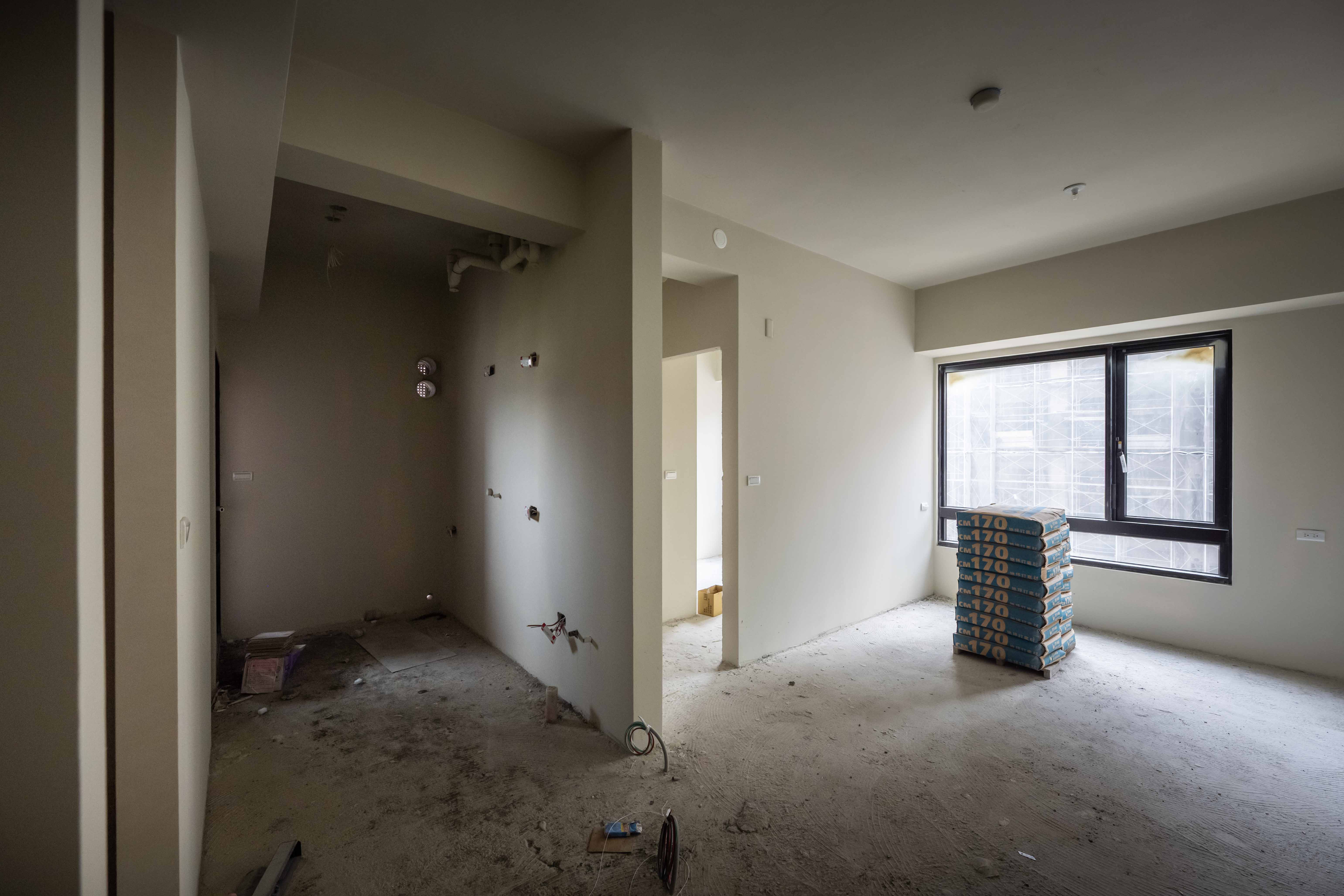

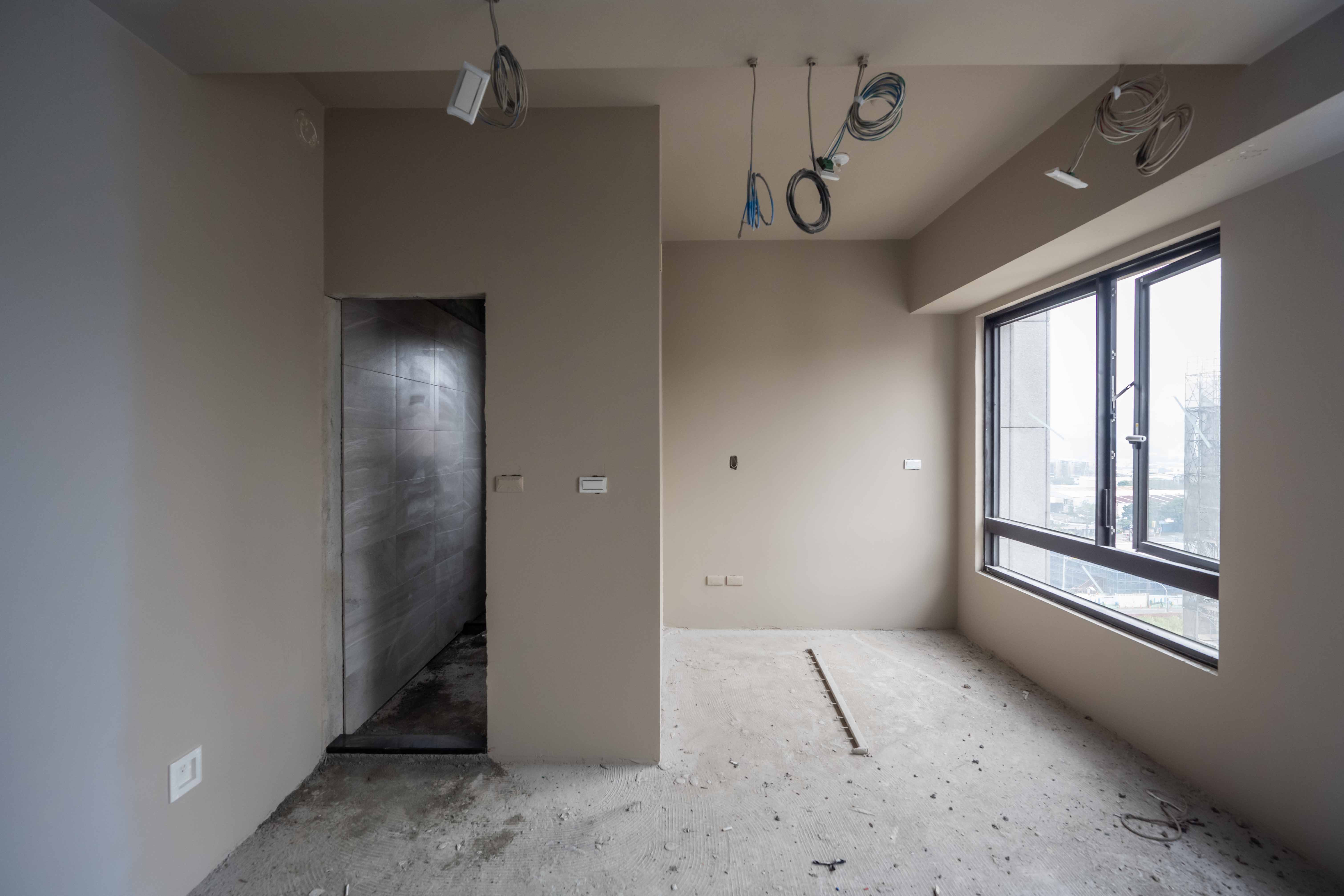

7F戶內器具安裝

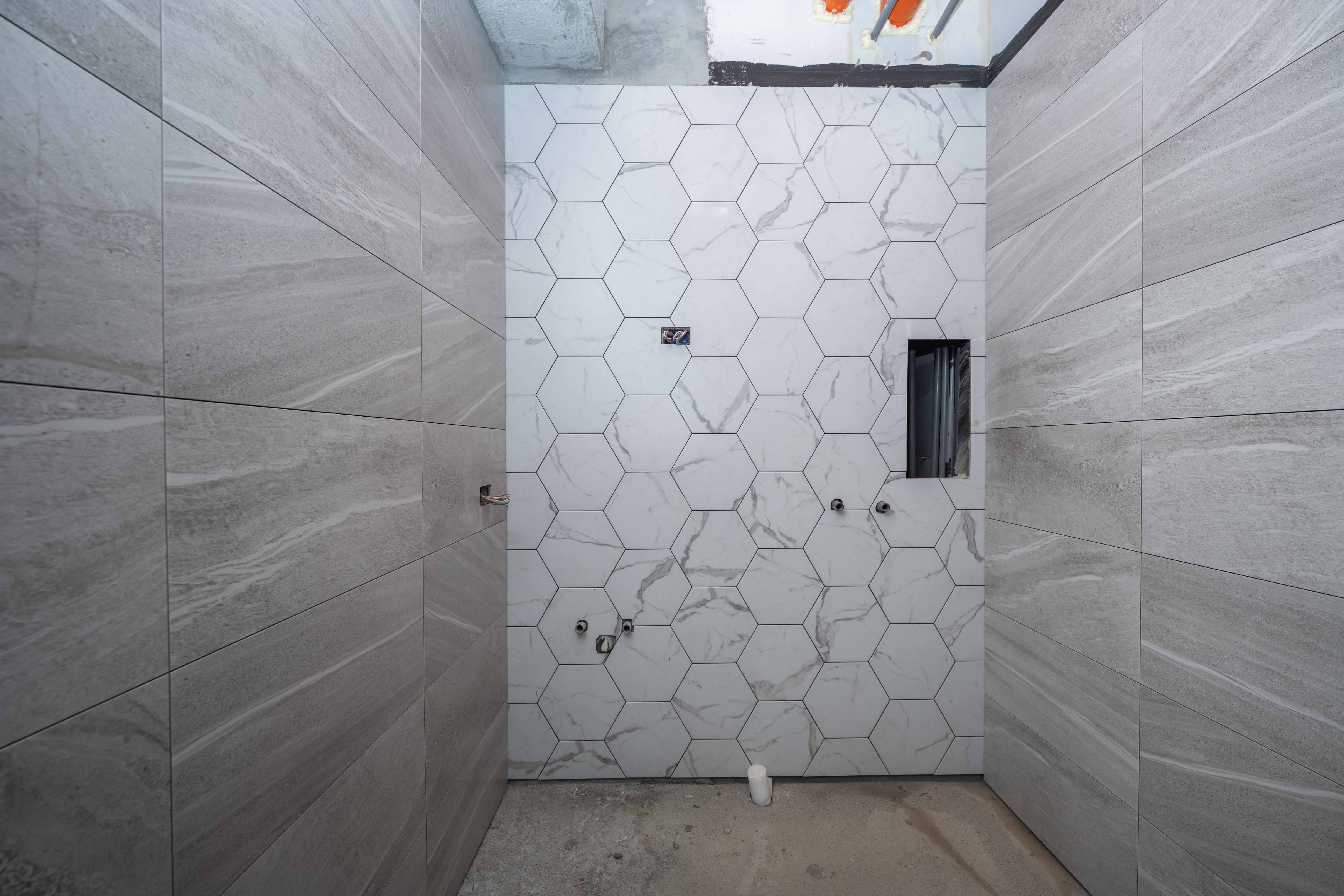

7F浴廁貼磚

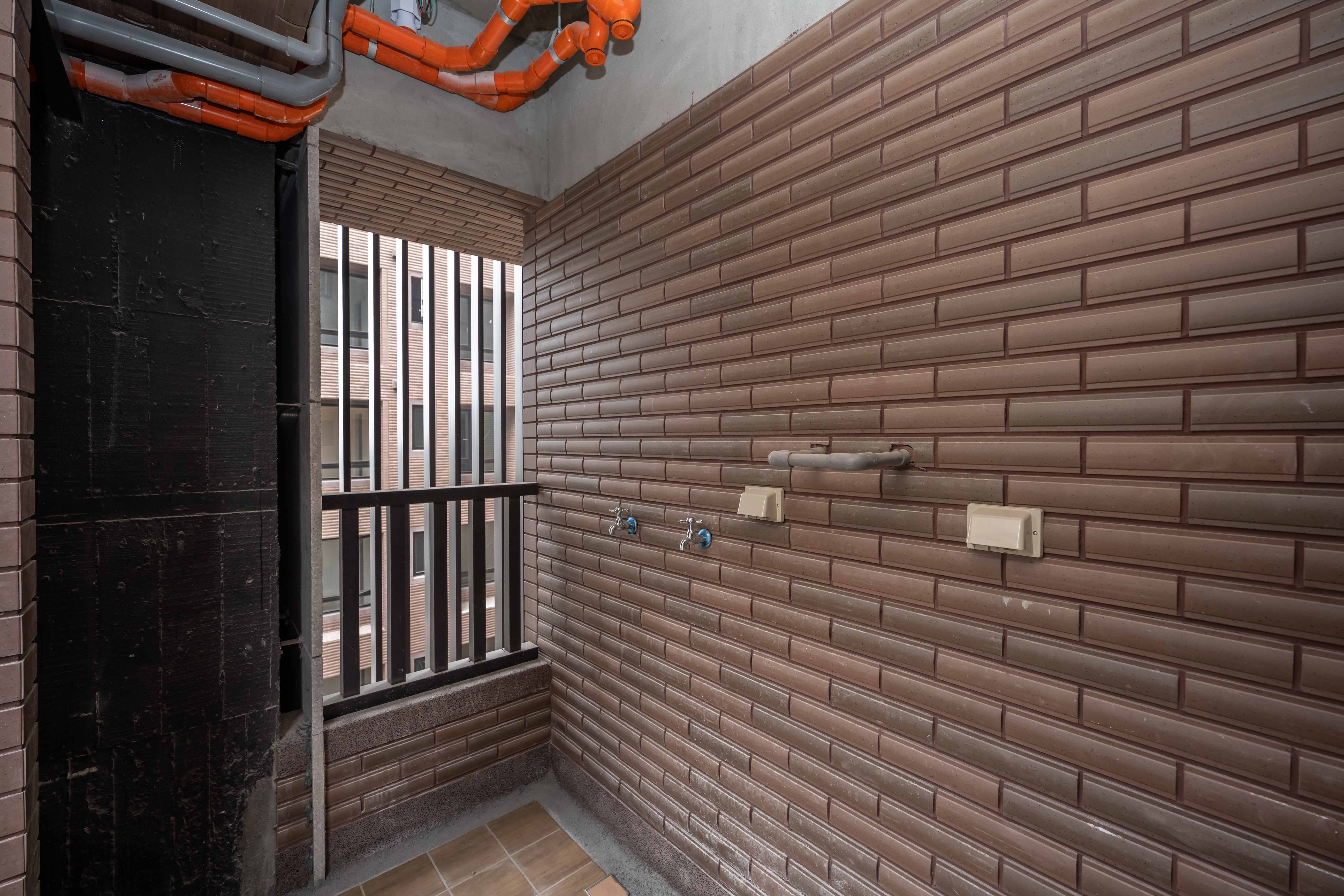

7F陽台器具安裝
8F室內廊道牆面貼磚
8F陽台器具安裝

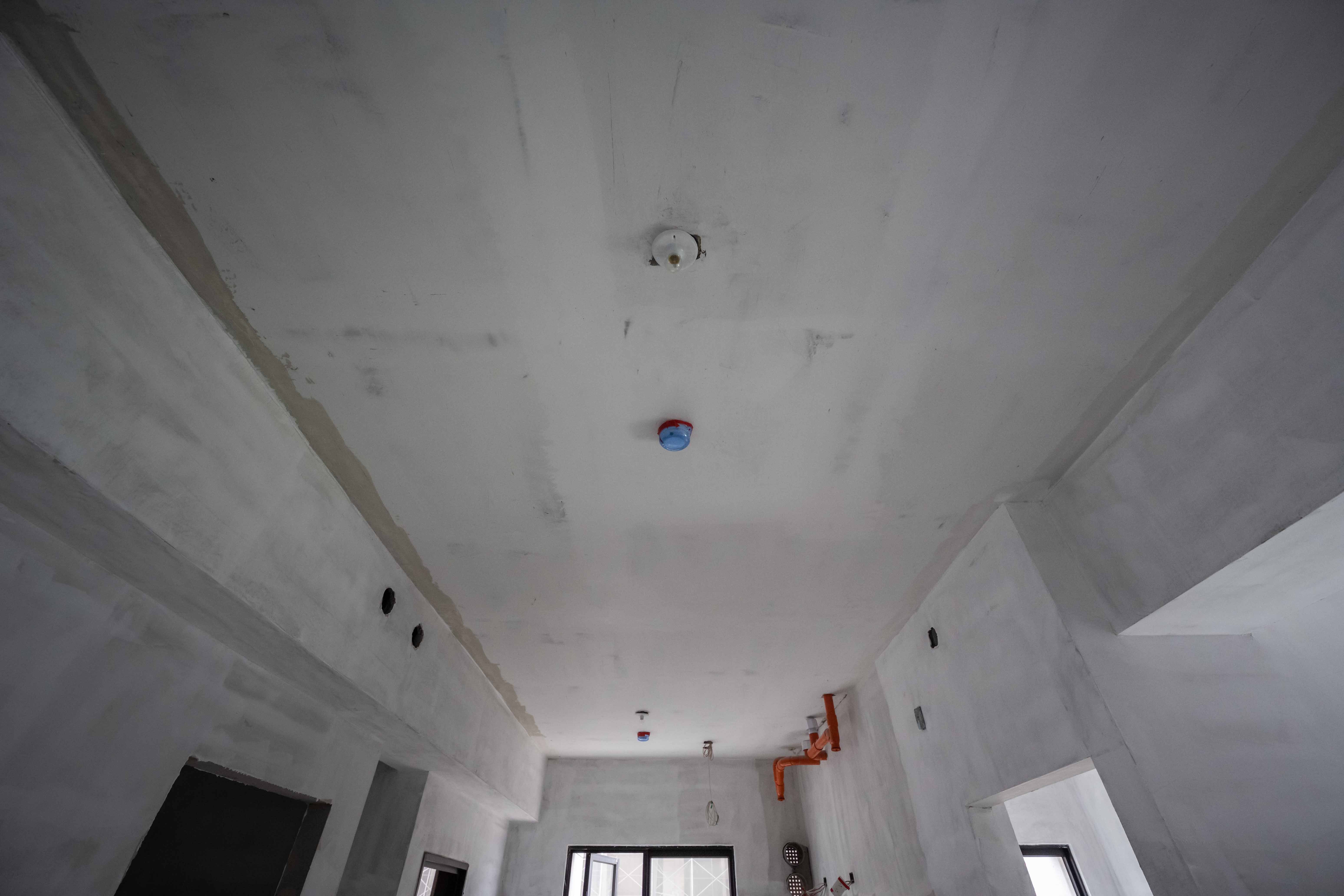

9F火警感知器安裝

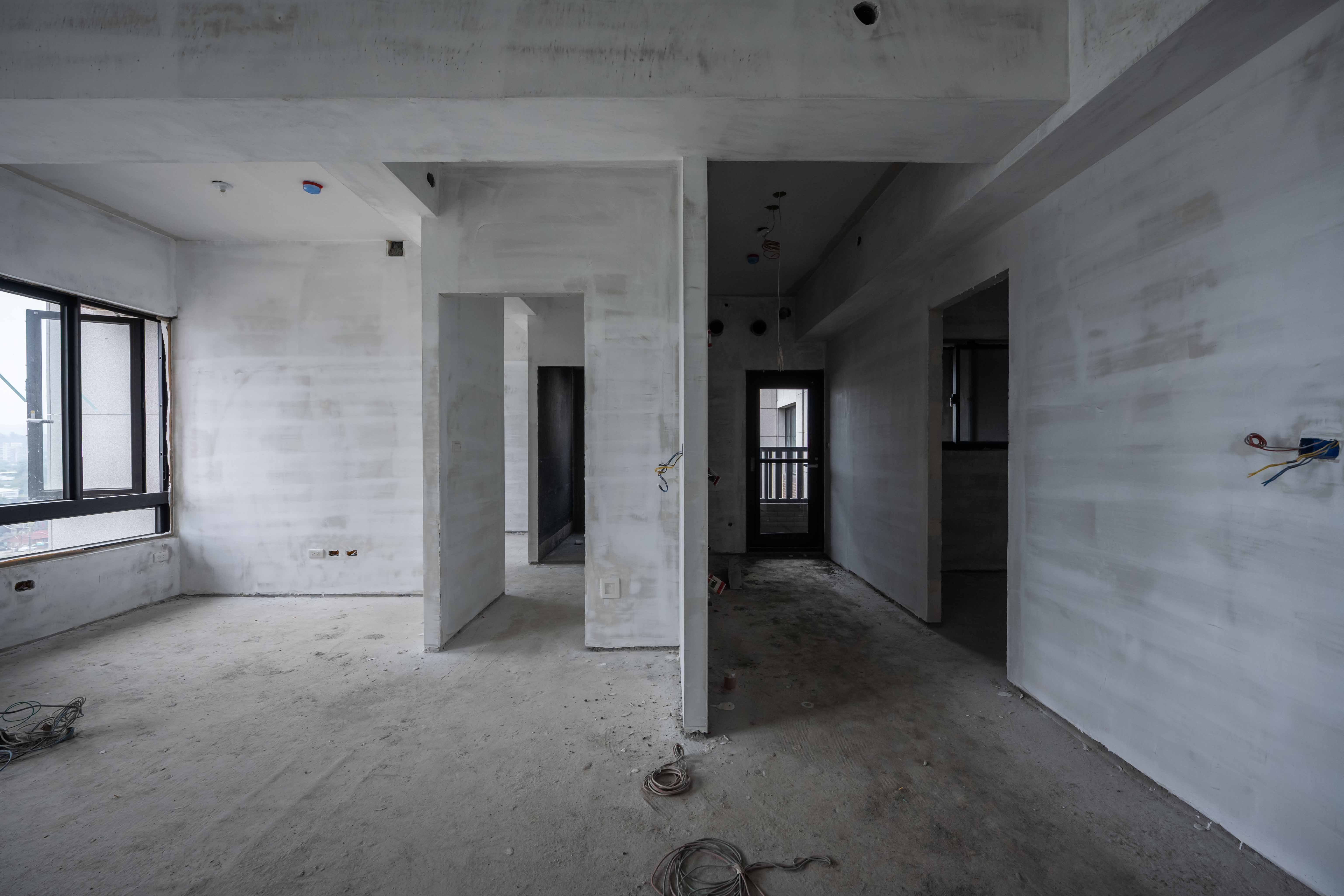

9F室內油漆批土-1
9F室內廊道牆面貼磚
10F戶內器具安裝
10F室內油漆批土
外牆鐵件鎖固

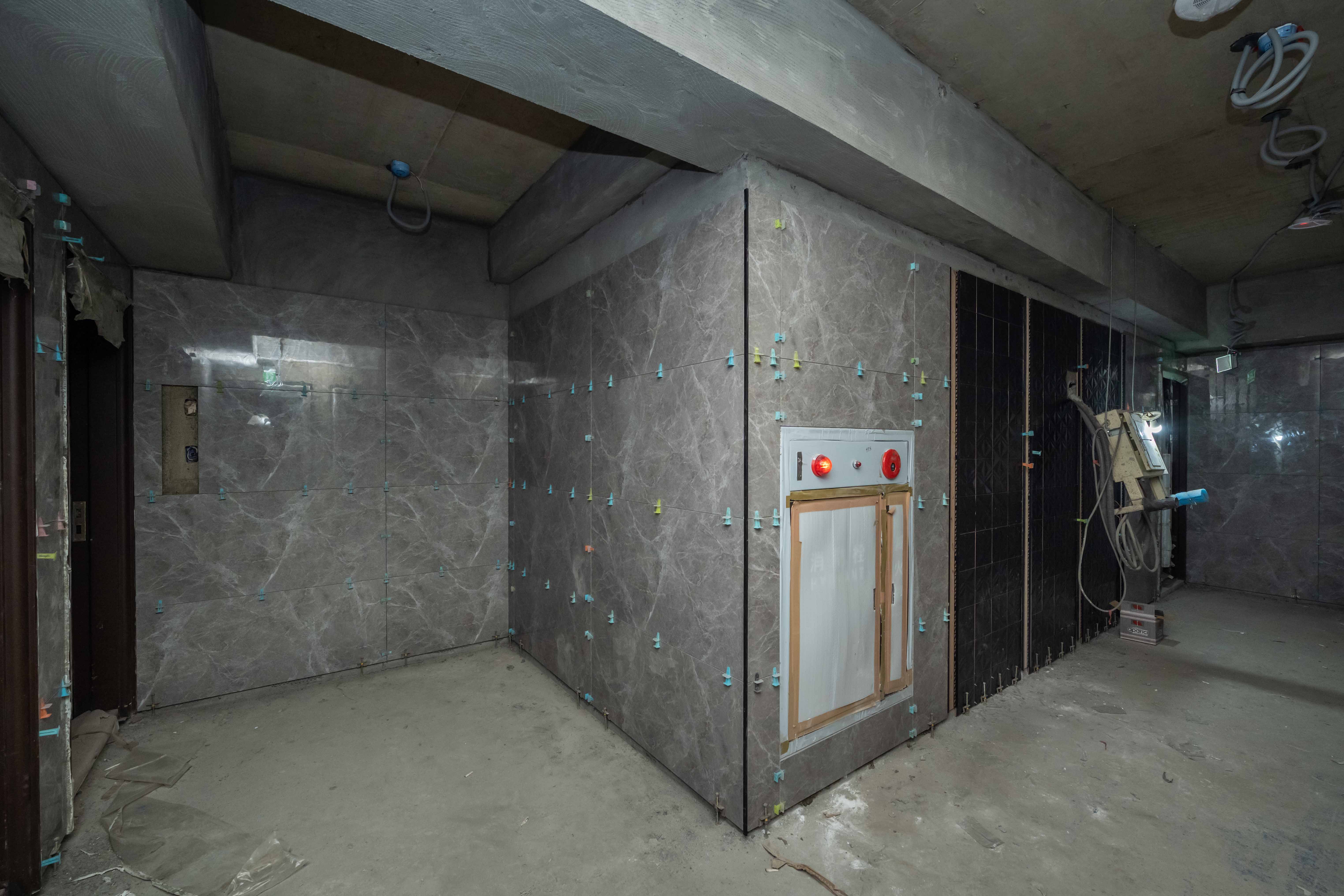

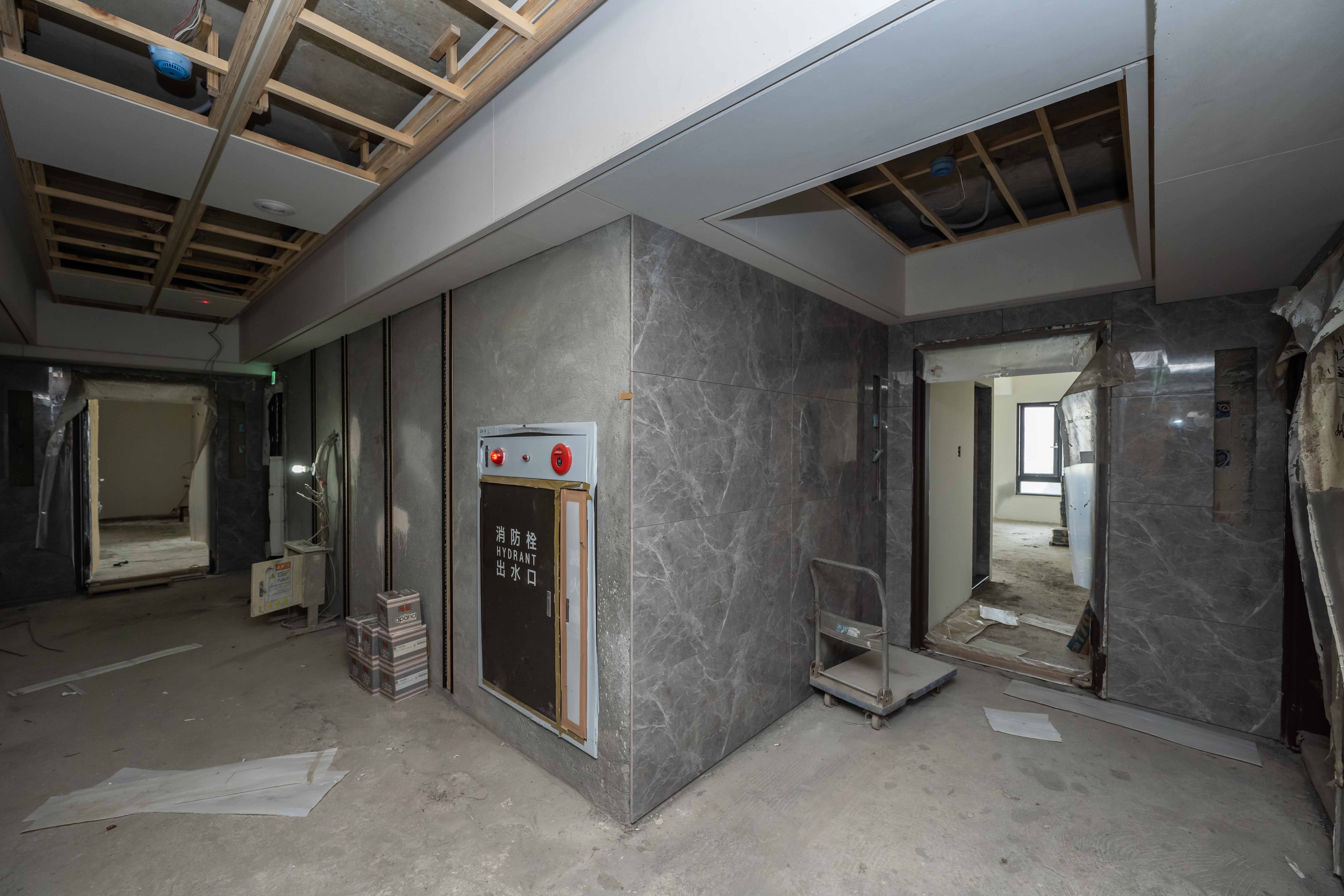

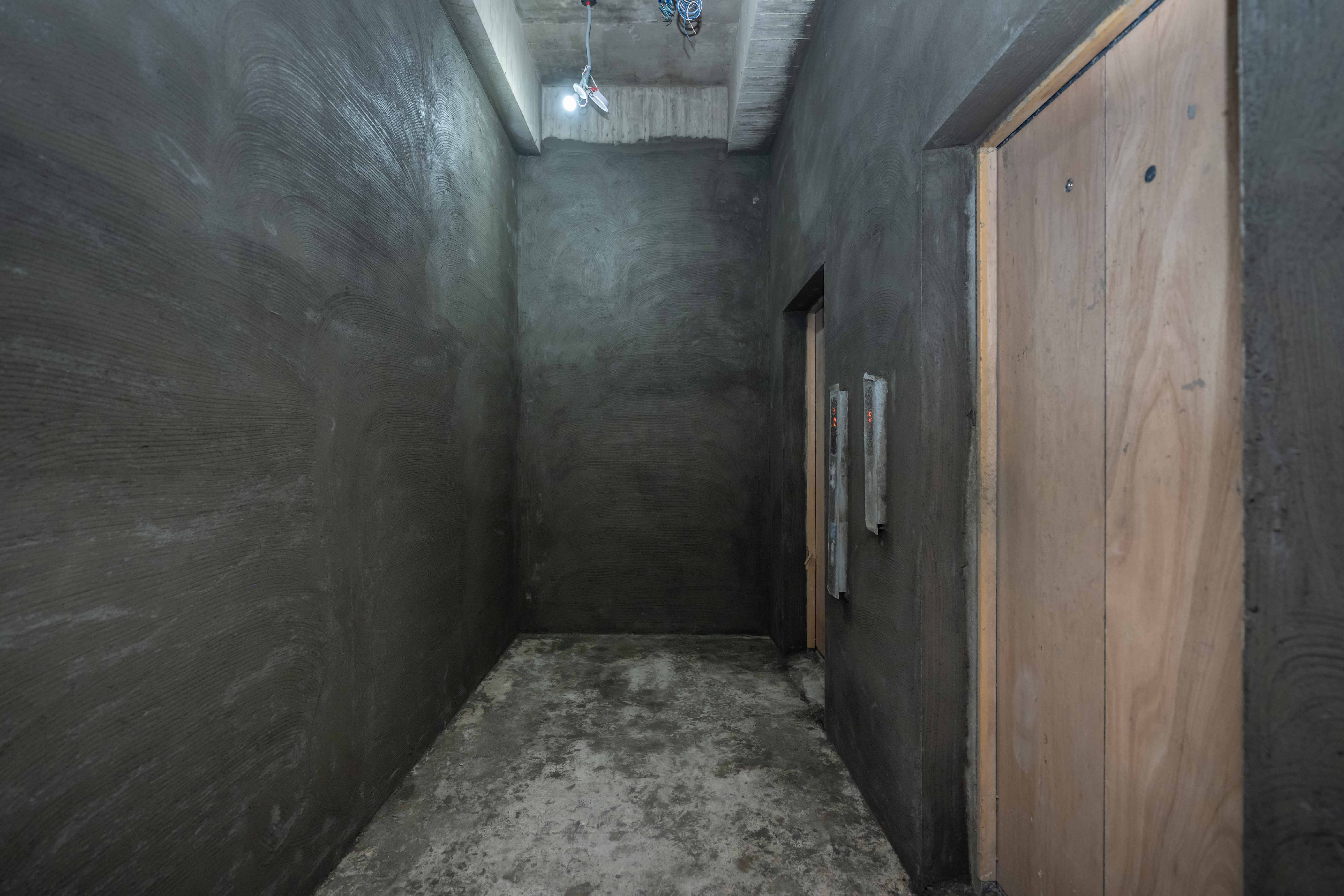

B1F 電梯室泥作打底

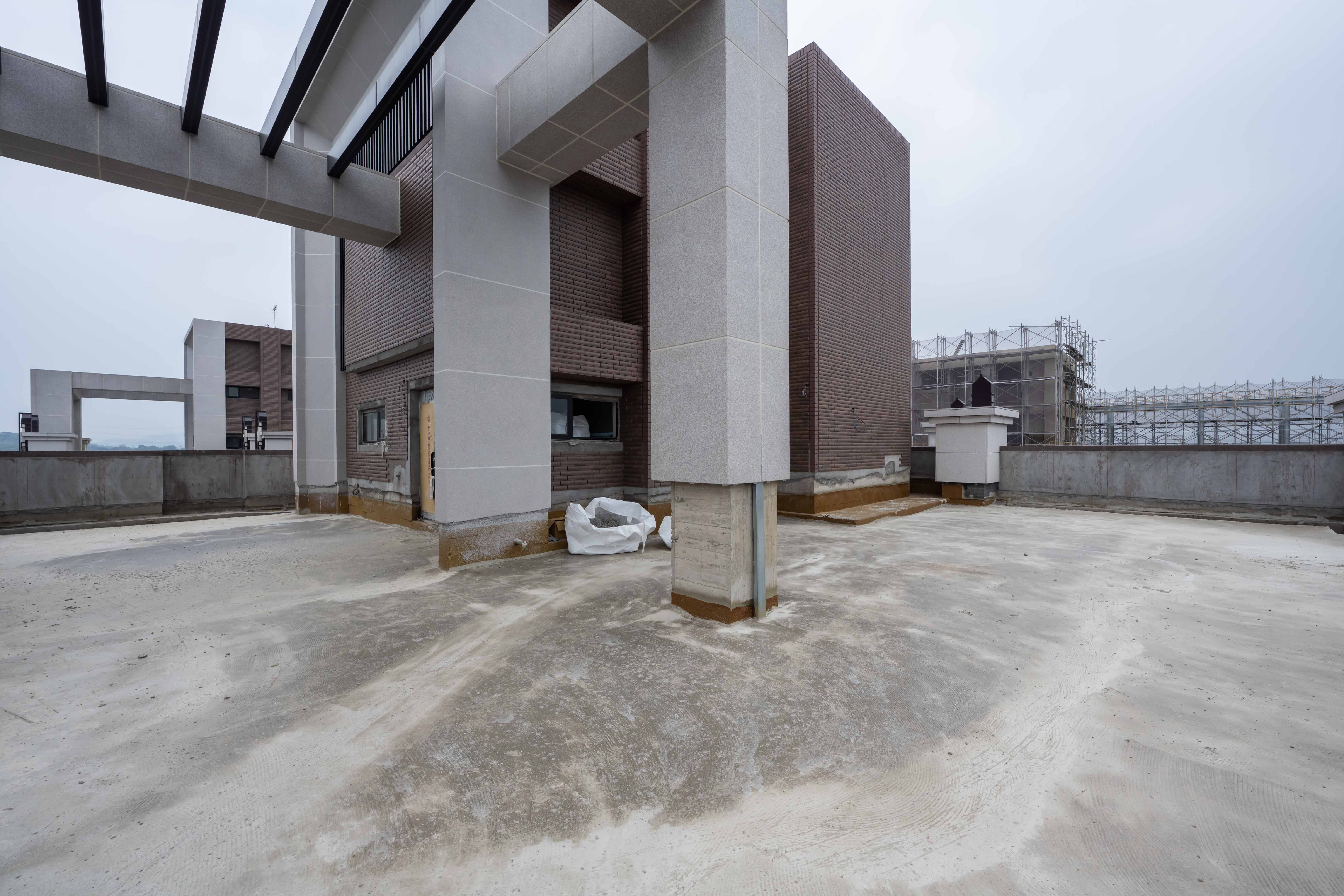

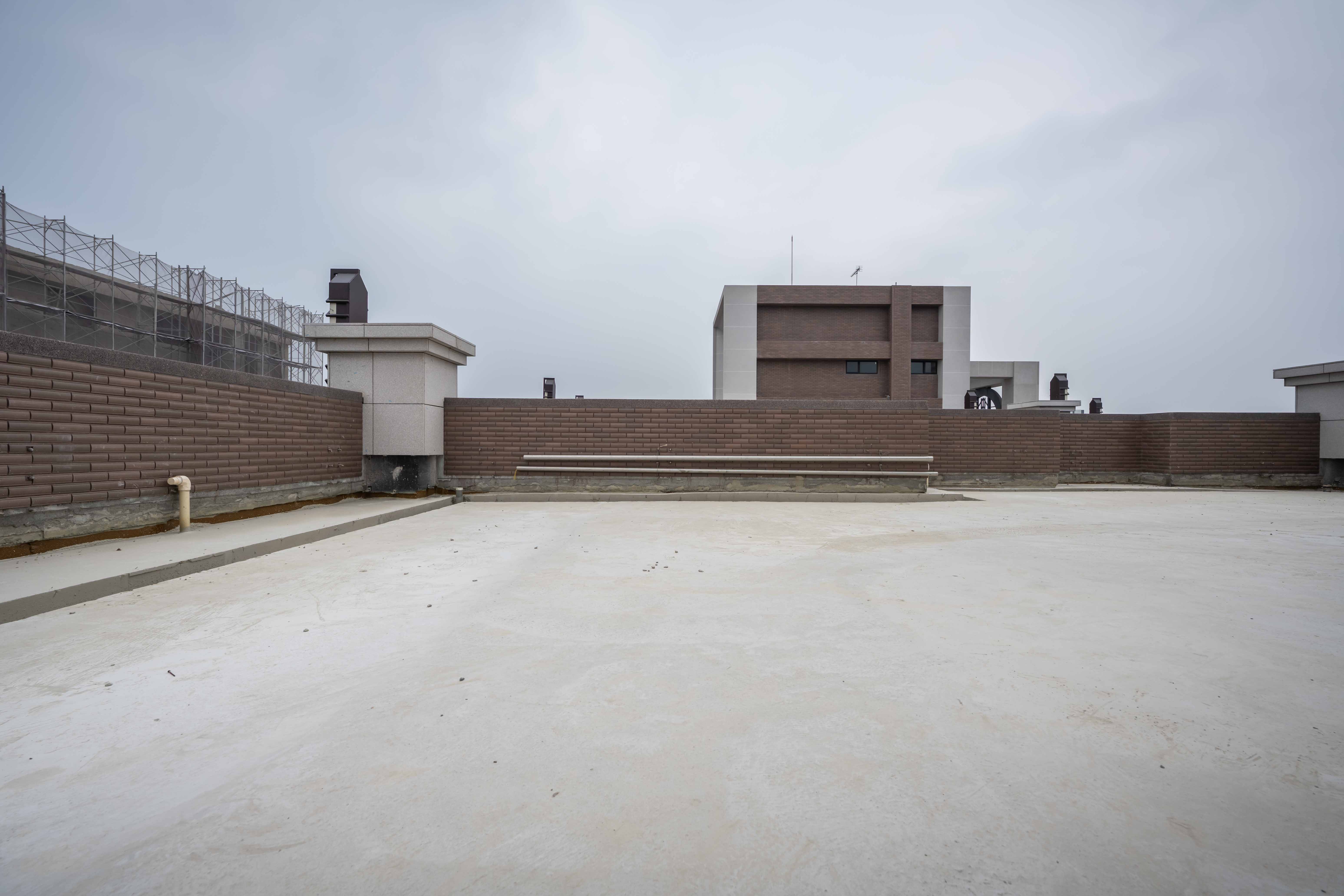

RF混凝土壓層施作

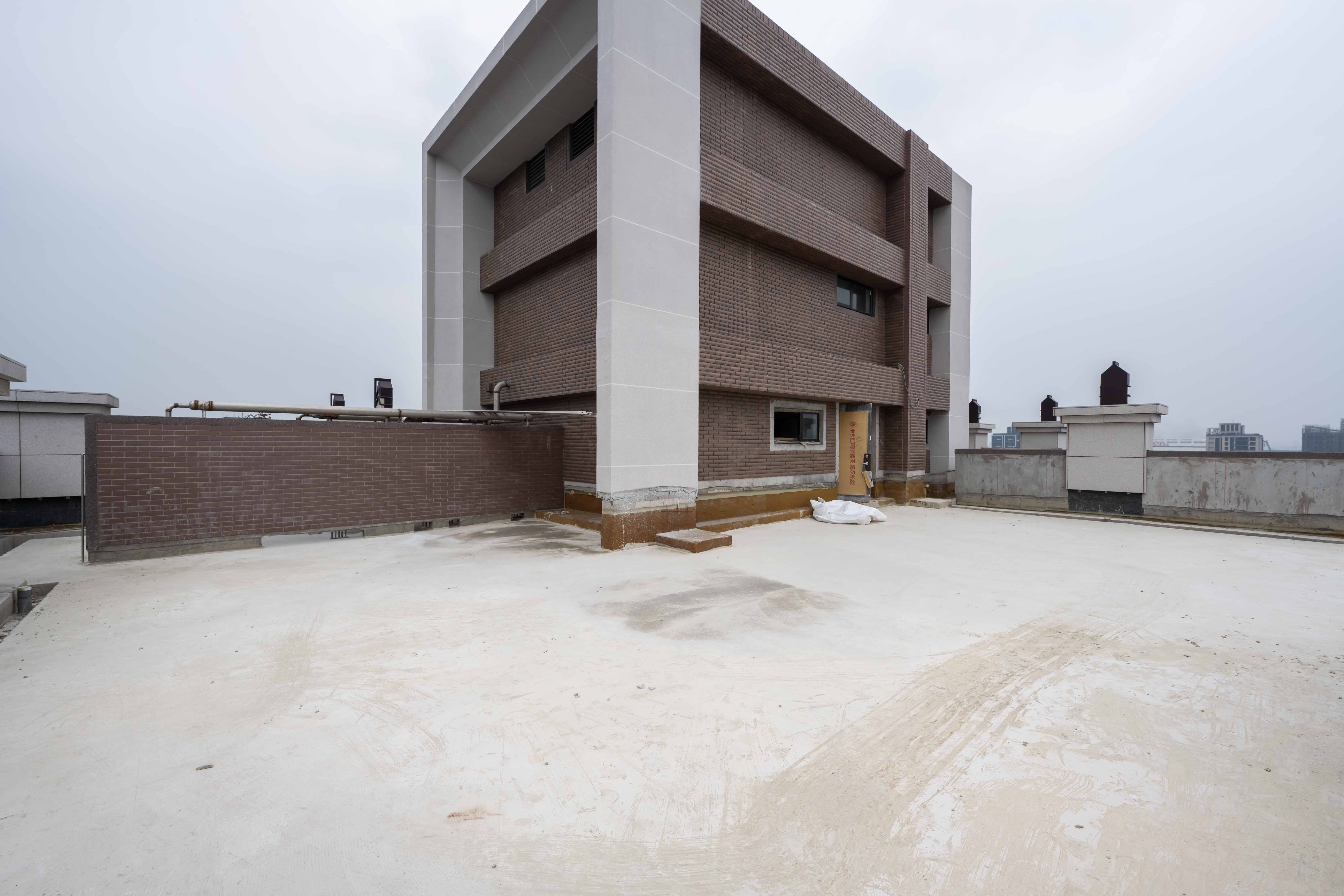

RF混凝土壓層施作+女兒牆貼磚
1F 車道地坪貼磚
1F 店面柱體燈具安裝
1F 店面隔柵安裝
1F 店面招牌座安裝
1F 外牆建案字樣安裝
1F 大廳地磚鋪設
10F室內廊道地磚鋪設
10F室內油漆粉刷
9F室內廊道地磚鋪設
8F室內廊道地磚鋪設
8F陽台管道間隔柵安裝
7F室內廊道地磚鋪設

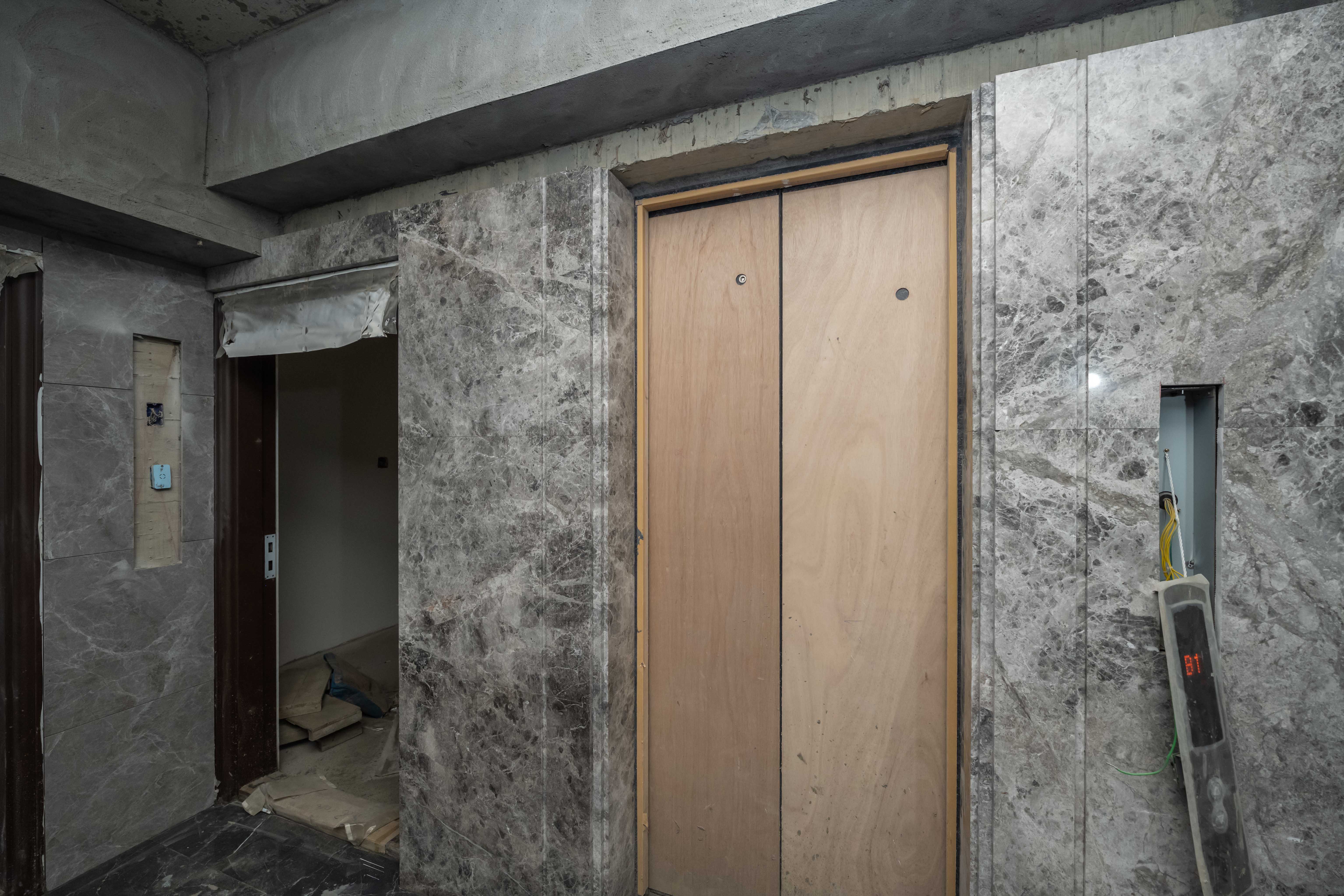

6F室內廊道地磚鋪設+電梯側牆面石材裝設
6F電梯側牆面石材裝設
4F室內廊道地磚鋪設
3F室內廊道地磚鋪設
2F室內廊道地磚鋪設
3F公設區高架地板鋪設

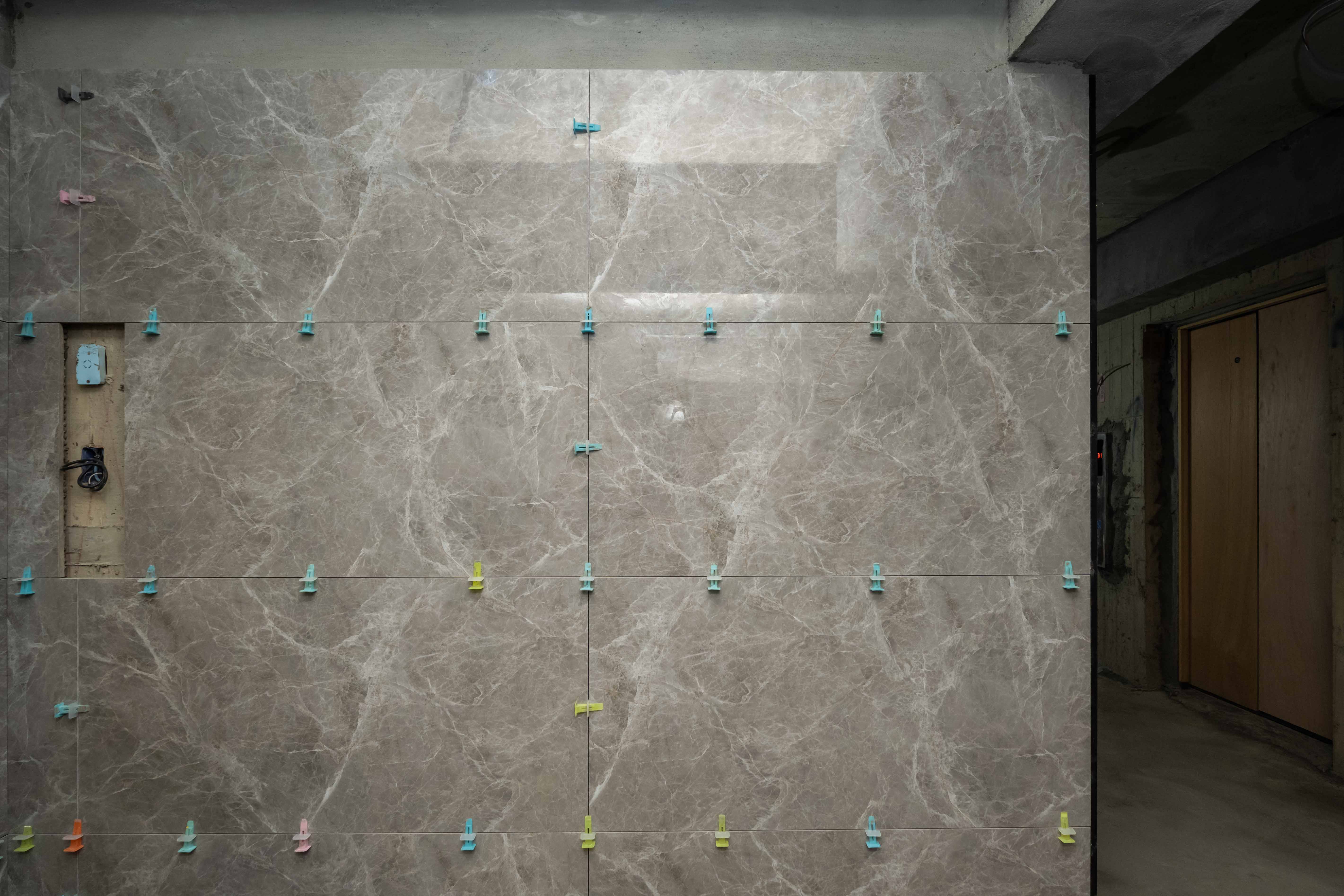

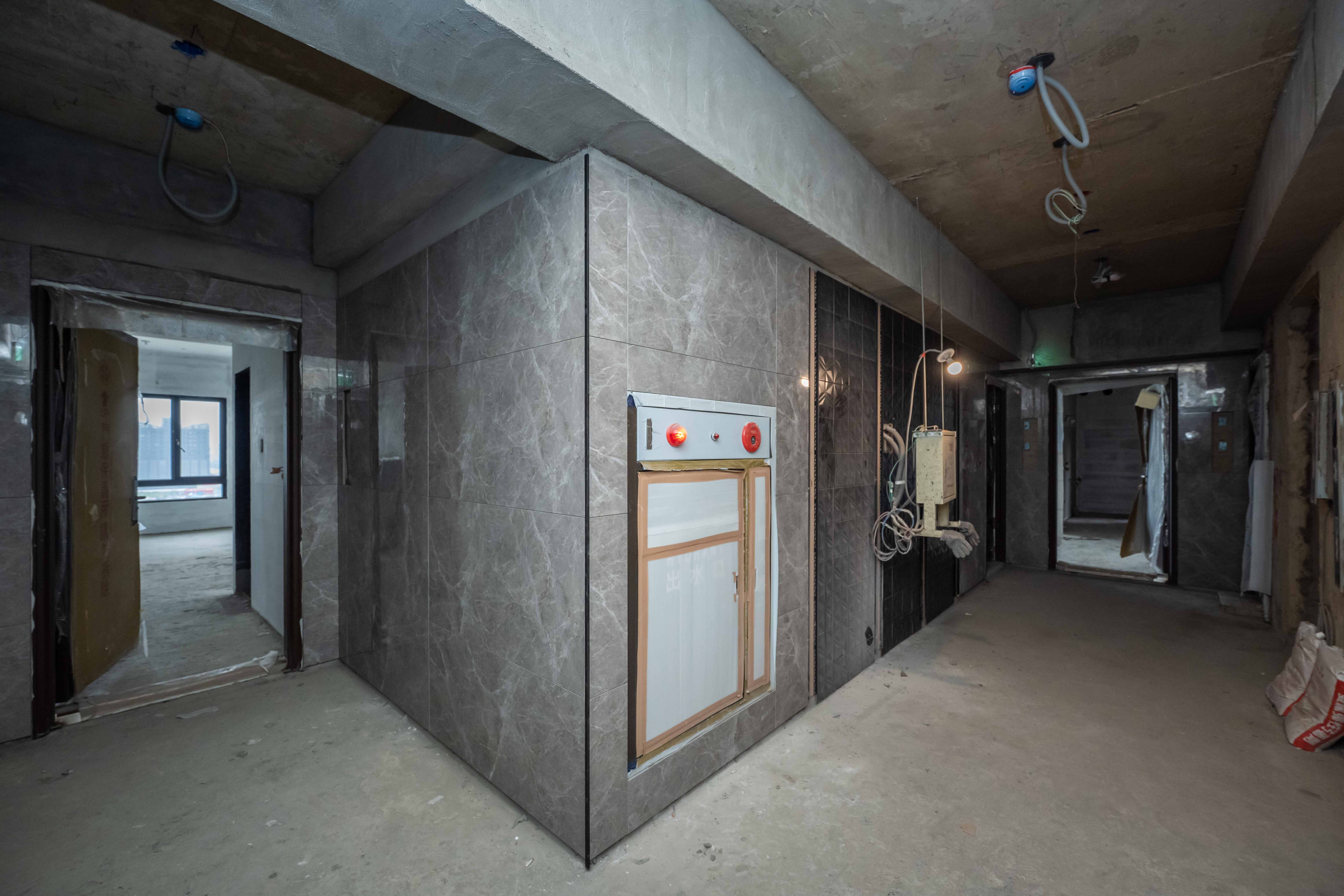

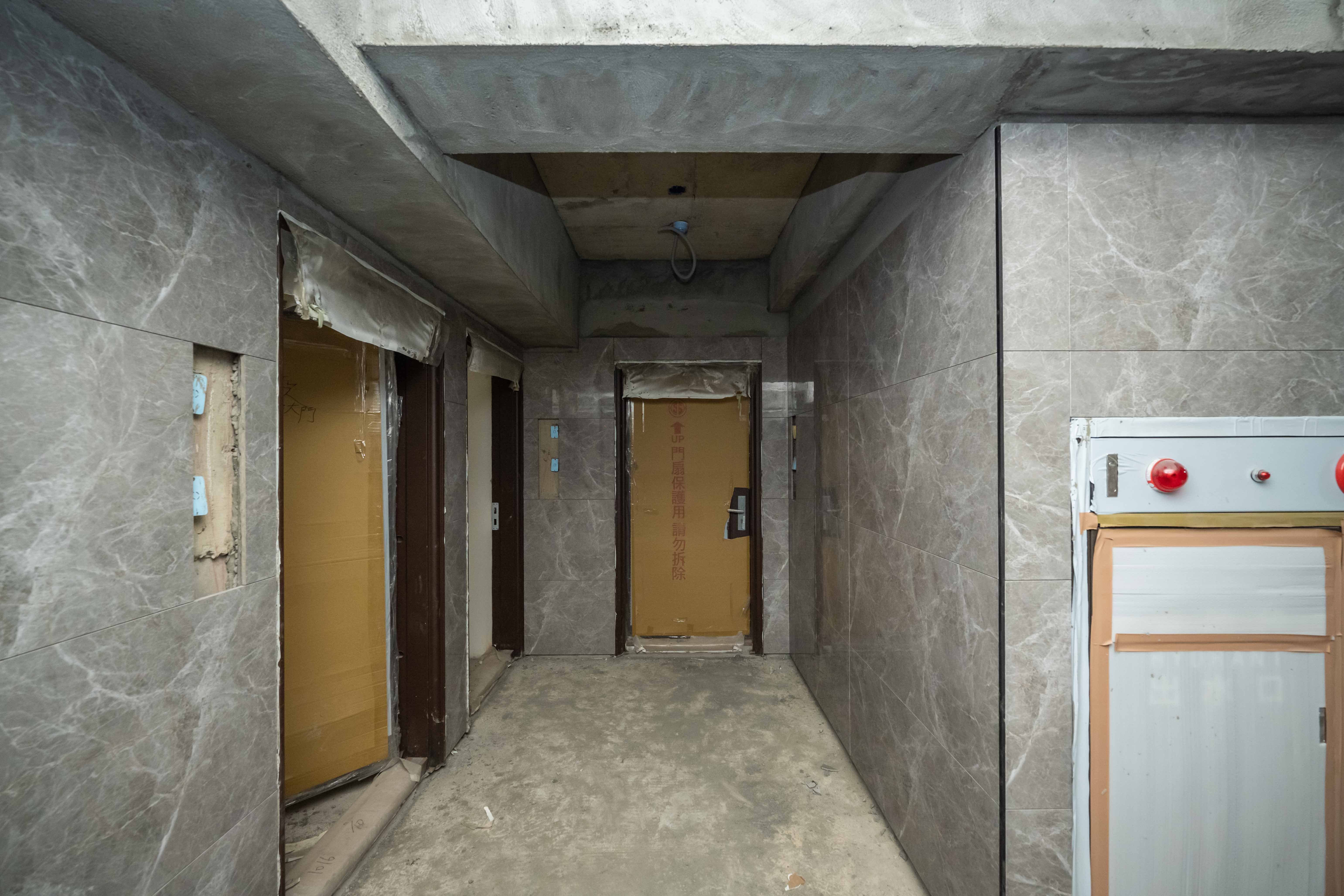

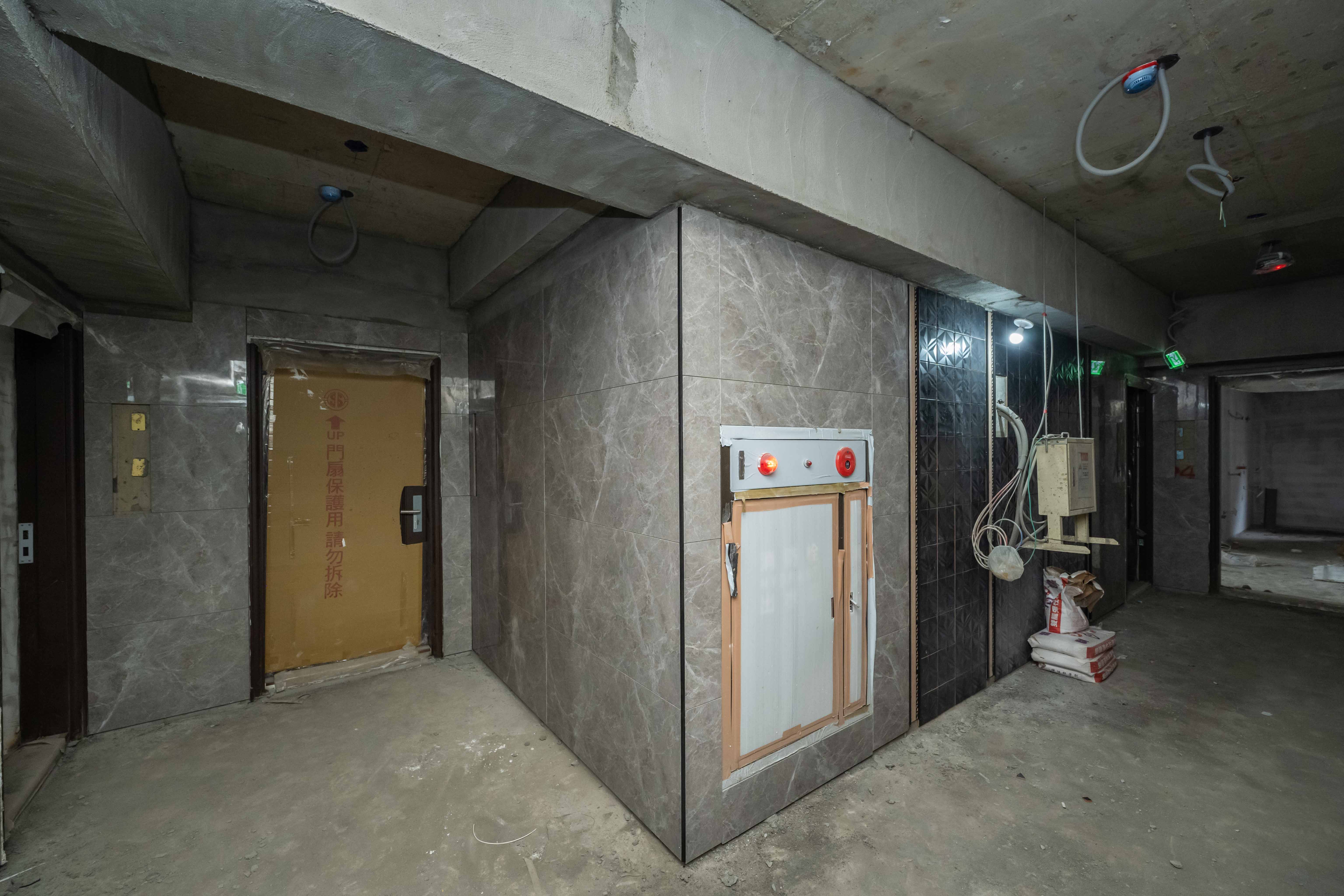

B1F電梯間牆面貼磚
4F室內廊道地磚鋪設+電梯側牆面石材裝設
1F車道隔柵安裝
